Aktuelles
Die
Stadt Hattingen beginnt mit der Umgestaltung der Bahnhofstraße. Ab
Montag, 20. Oktober 2025, starten die Arbeiten im Bereich der
Hausnummern 9 bis 25.
In diesem Bauabschnitt wird der Gehweg vor Amtsgericht, Schule und Caritas erneuert. Der Bereich wird künftig verbreitert und erhält ein sandsteinfarbenes Pflaster mit einer Breite zwischen 2,30 und 2,60 Metern. Außerdem werden vier neue Bäume gepflanzt, um das Straßenbild zu verbessern. Die Fahrbahn wird hier künftig 5,50 Meter breit sein und somit etwas schmaler als bisher.
Während
der Arbeiten gilt im gesamten Baustellenbereich ein Halteverbot. Die
Grundstückszufahrten bleiben jederzeit erreichbar und auch der
Rettungsdienst kann den Bereich ungehindert passieren.
Die

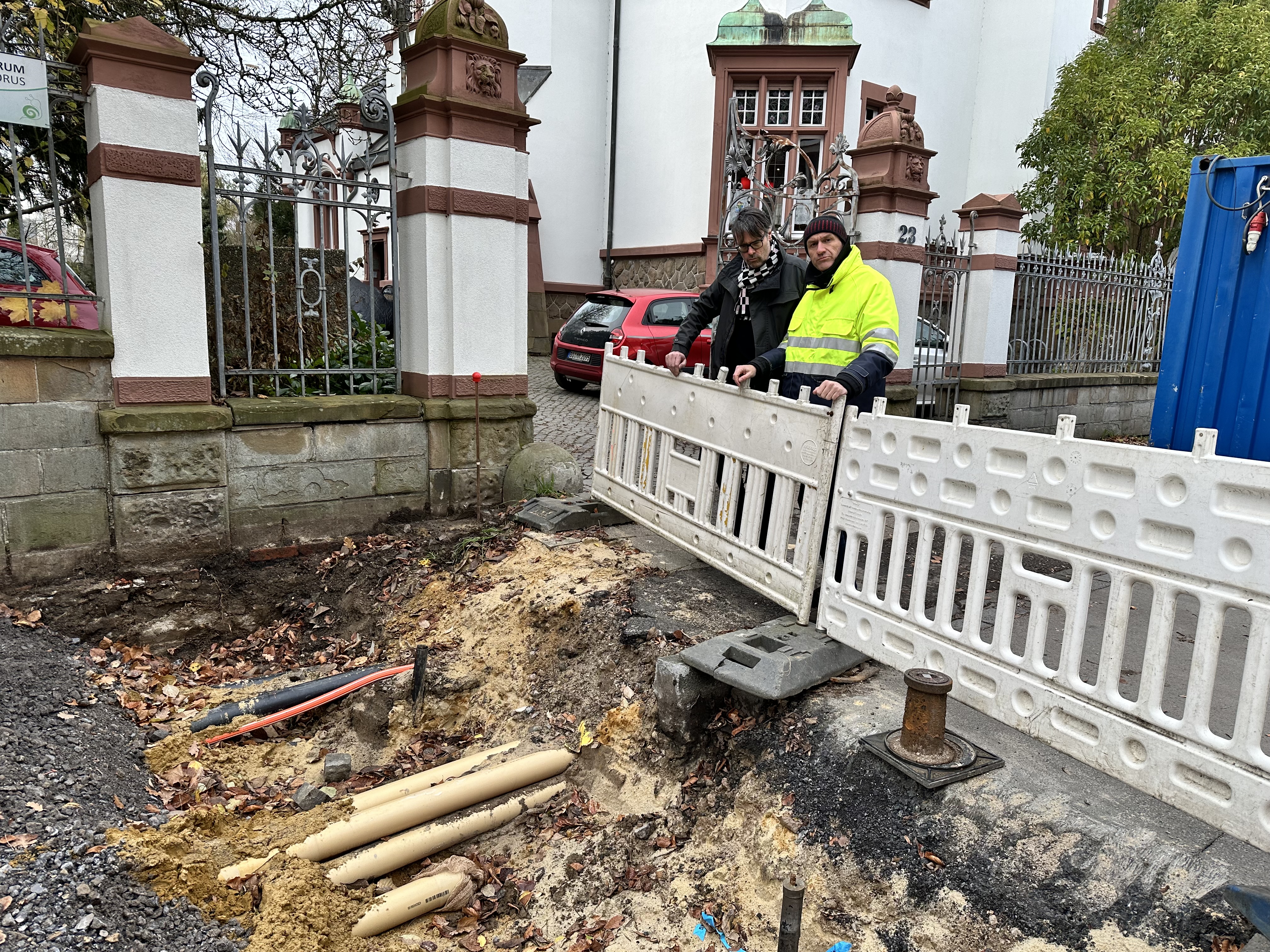

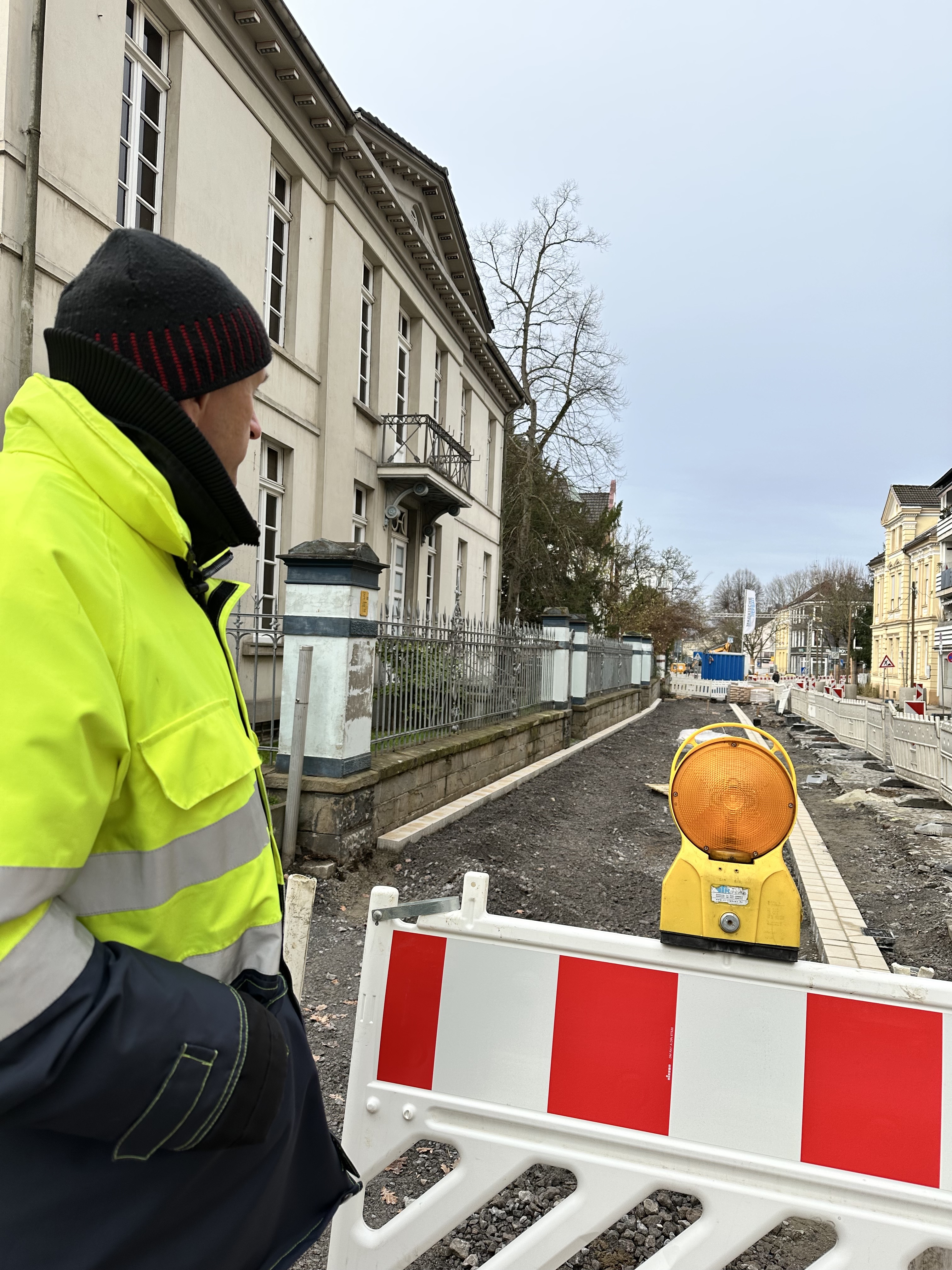

Arbeiten am Gehweg in diesem Abschnitt sollen – soweit es die
Witterung zulässt – bis Ende des Jahres 2025 abgeschlossen sein.
Beschreibung
Die Bahnhofstraße wird von der Martin-Luther-Straße bis zur August-Bebel-Straße umgestaltet.

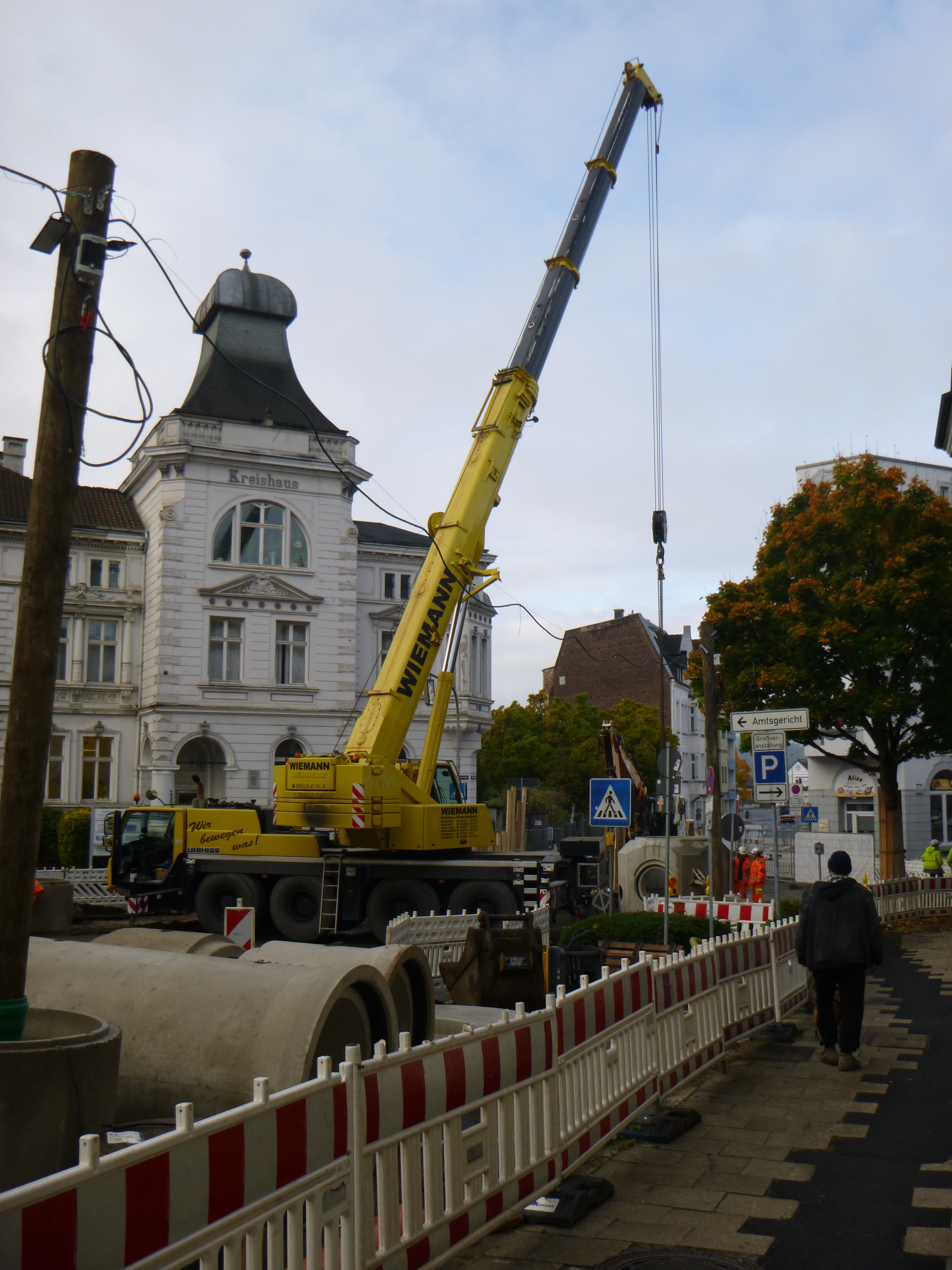

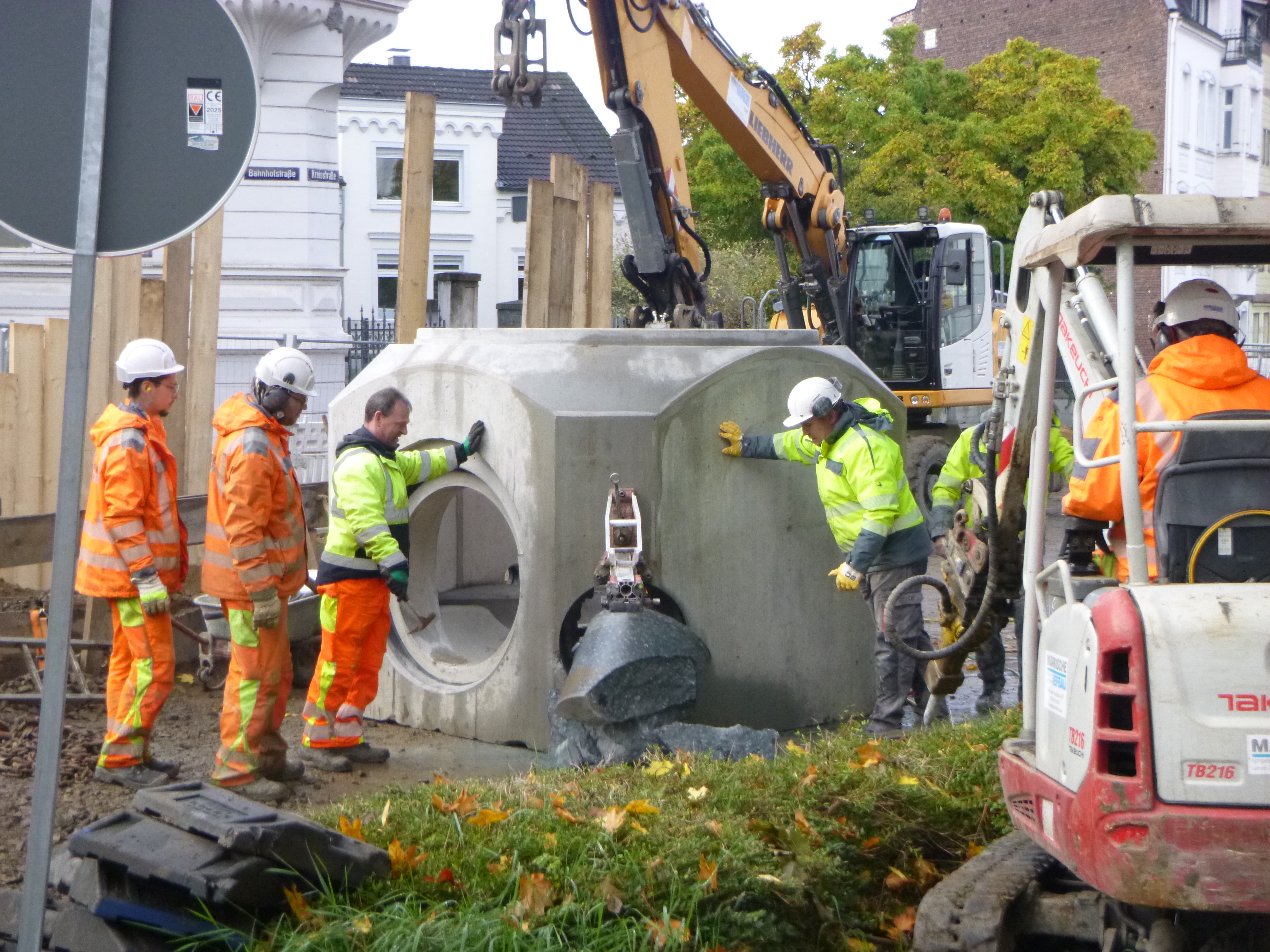

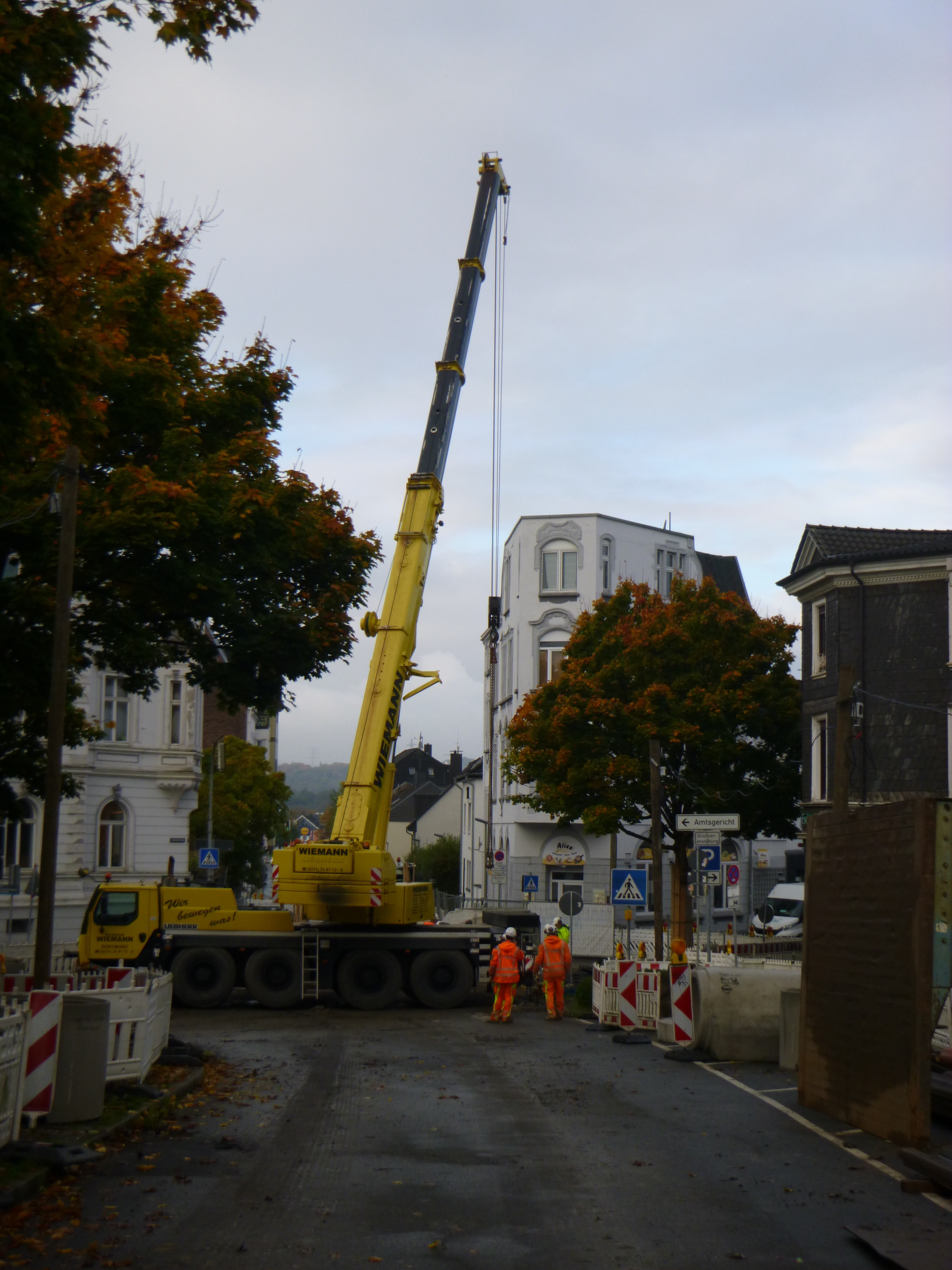

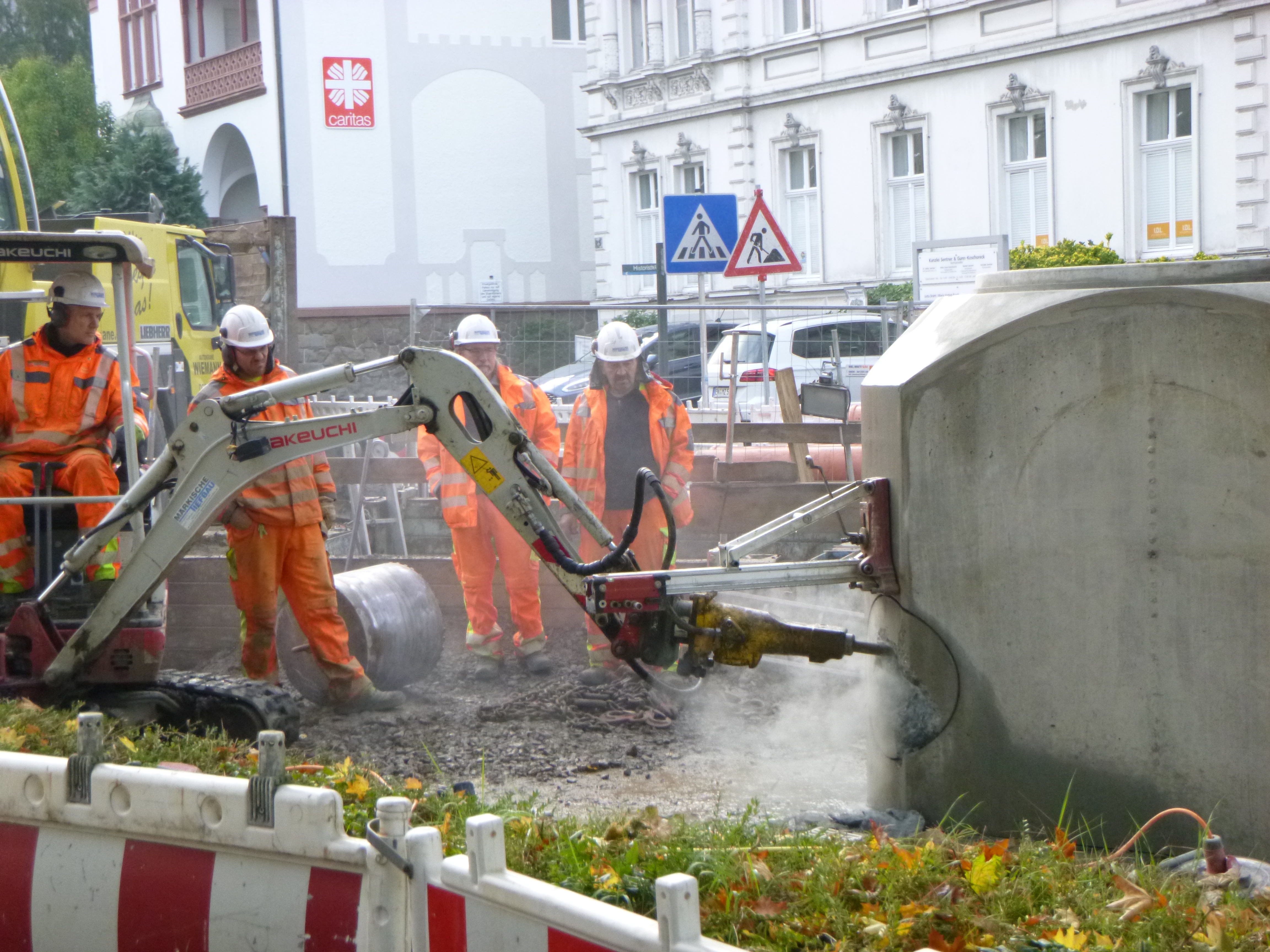

Bis voraussichtlich Ende Oktober laufen dafür die vorbereitenden Kanalbauarbeiten des Ruhrverbands, die erhebliche Verkehrseinschränkungen im Kreuzungsbereich Kreisstr./Wülfingstr. mit sich bringen.
Der weitere Straßenausbau erfolgt in mehreren
Abschnitten und führt zu teilweisen oder vollständigen Sperrungen für
Fahrzeuge, während Umleitungsstrecken eingerichtet werden. Anlieger
können ihre Grundstücke weiterhin anfahren und Einsatzfahrzeuge haben
im Notfall Zugang zu den gesperrten Bereichen.
Im Zuge der Umgestaltung entstehen außerdem neue Radwegverbindungen, Fahrradabstellanlagen und E-Bike-Ladestationen. Moderne, wasserspeichernde Baumaterialien und intelligente Oberflächenentwässerungssysteme berücksichtigen die Auswirkungen des Klimawandels, sodass die Bahnhofstraße künftig nicht nur optisch deutlich aufgewertet wird, sondern auch ökologisch.

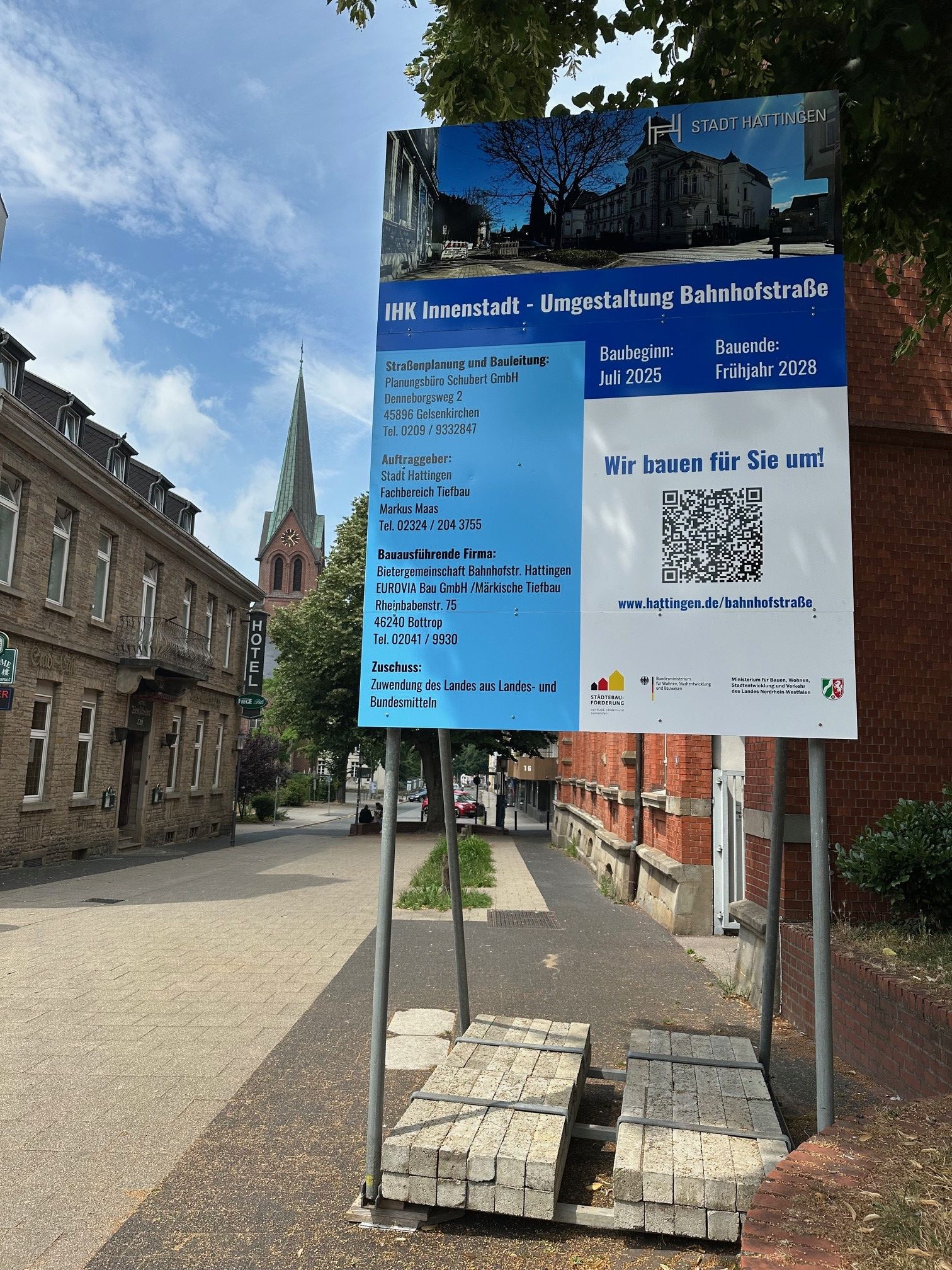

Baubeginn:
Ende Juli 2025
Bauende:

Auftraggeber
Stadt Hattingen, Fachbereich Tiefbau
Zuständig im Fachbereich Tiefbau
Bauausführung:
Bietergemeinschaft

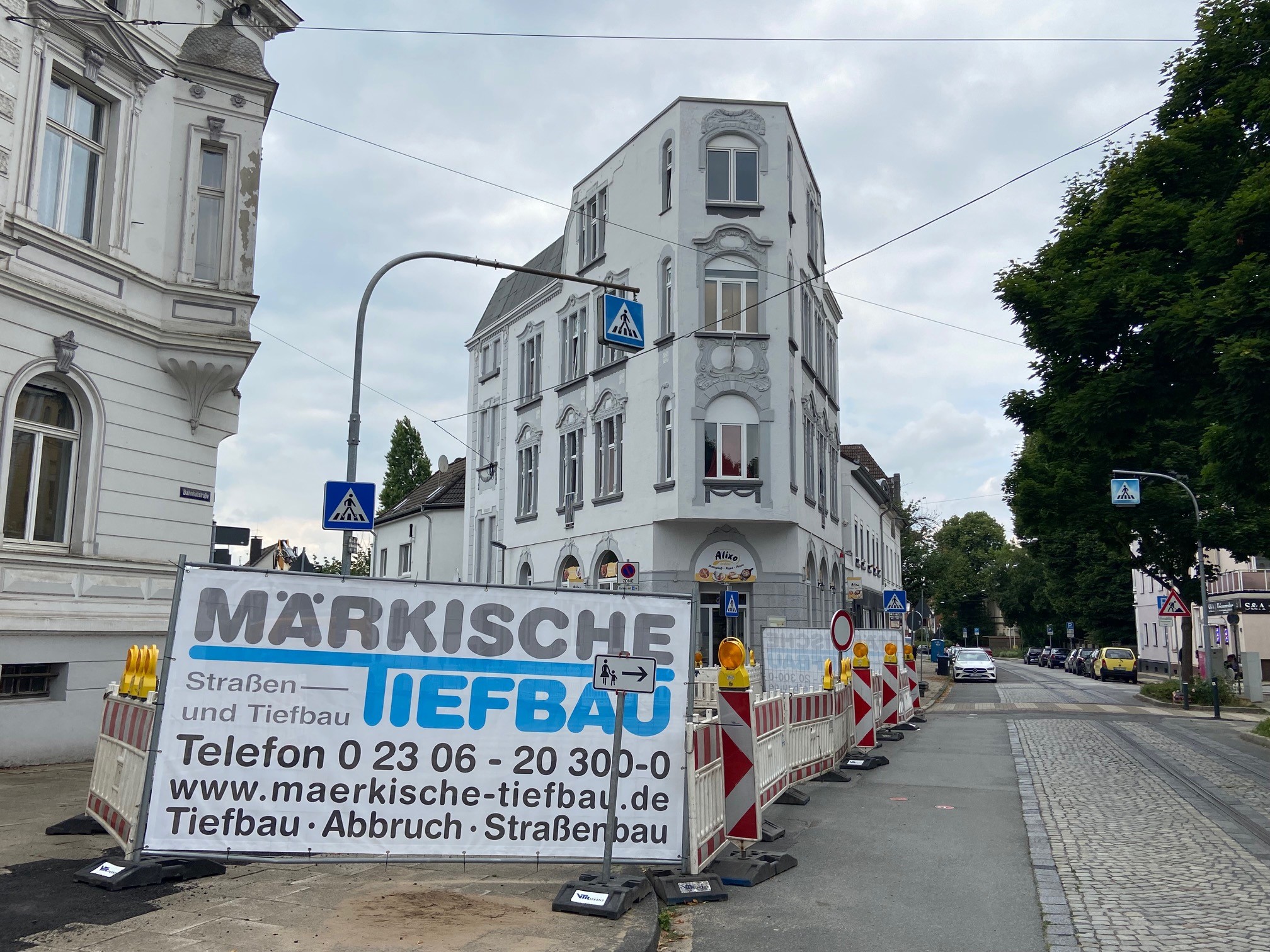

Eurovia Bau GmbH / Märkische Tiefbau
Baubegleitendes Ingenieurbüro
Aktuelle Arbeiten
März 2025:

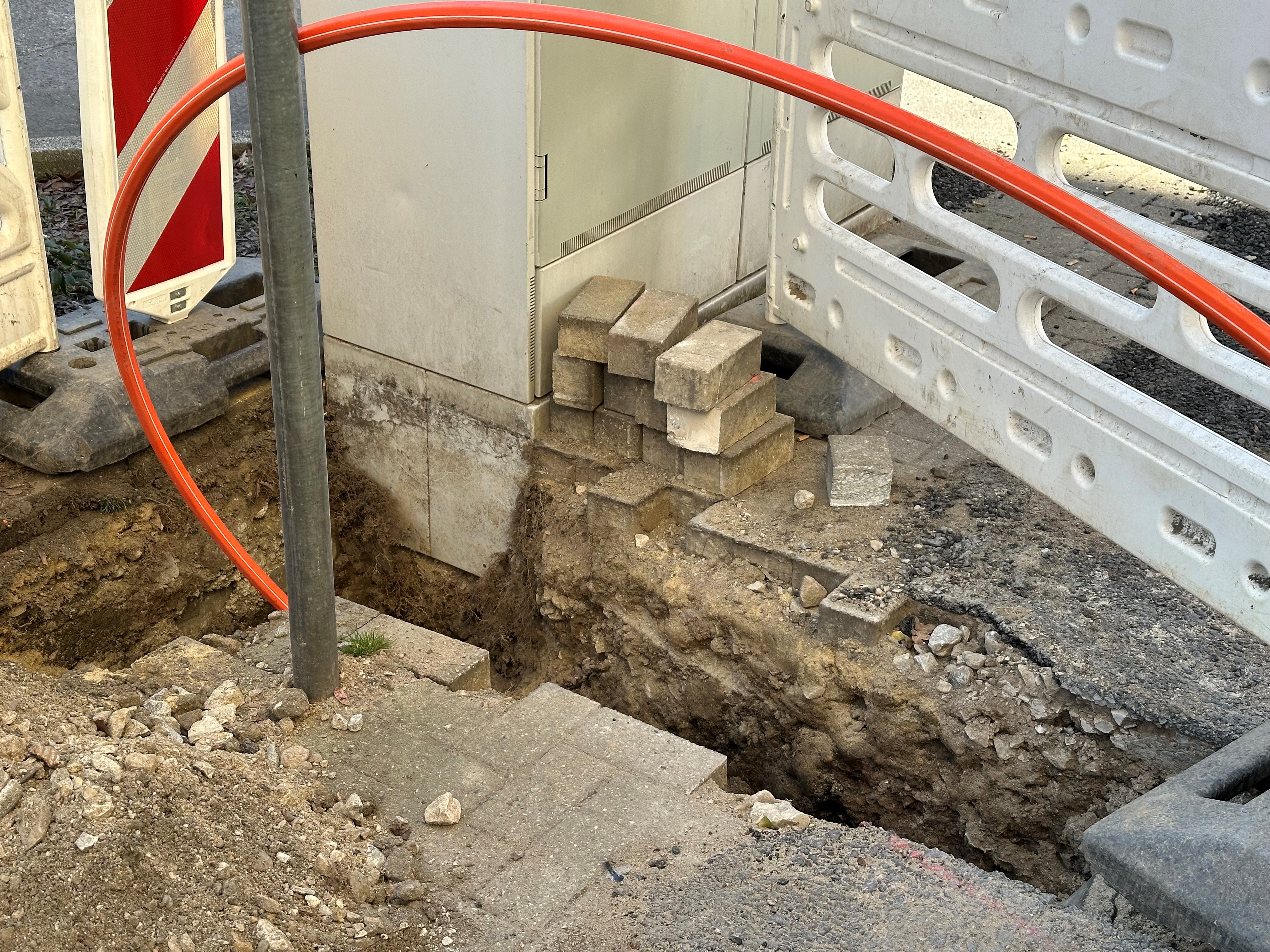

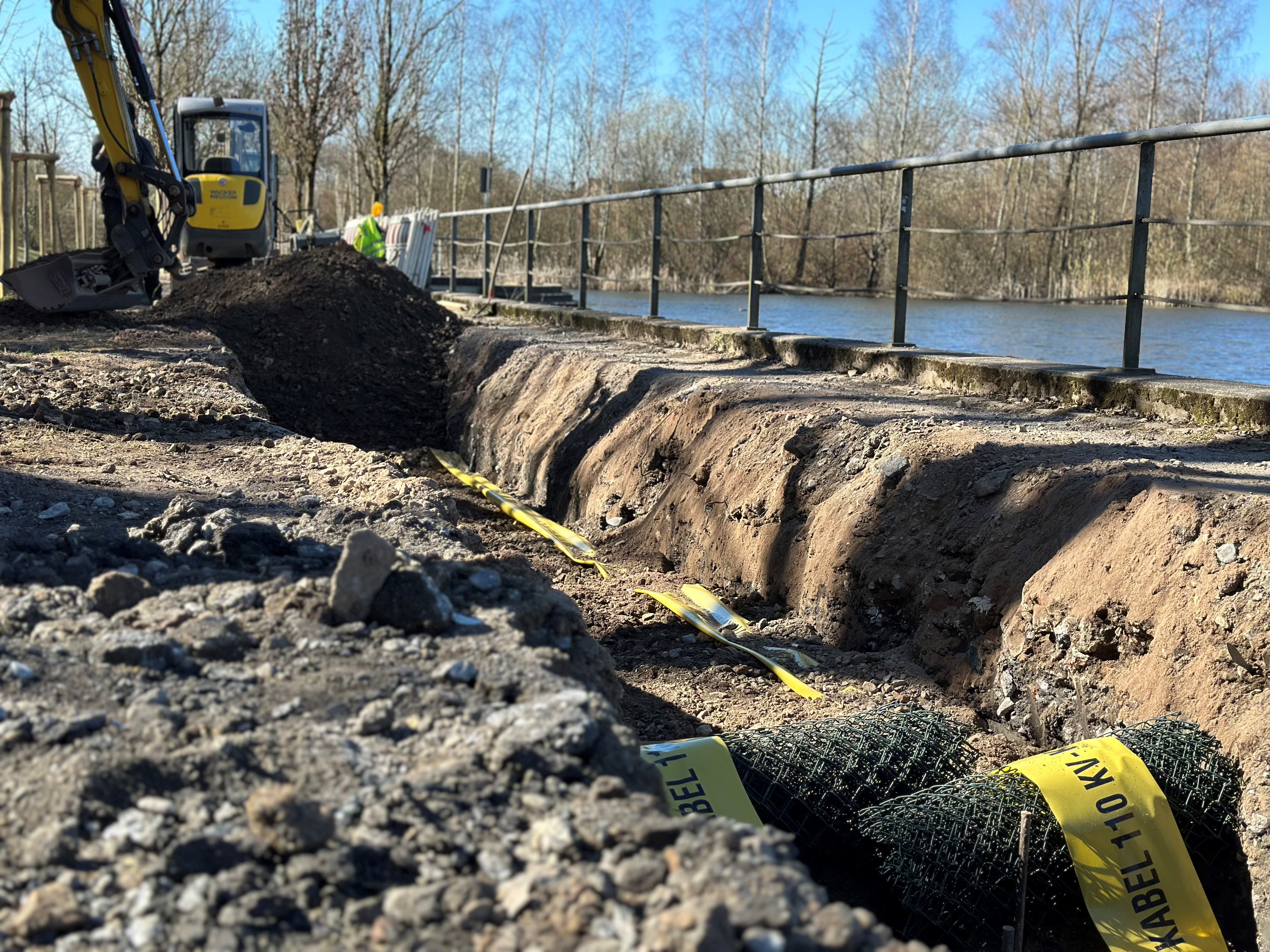

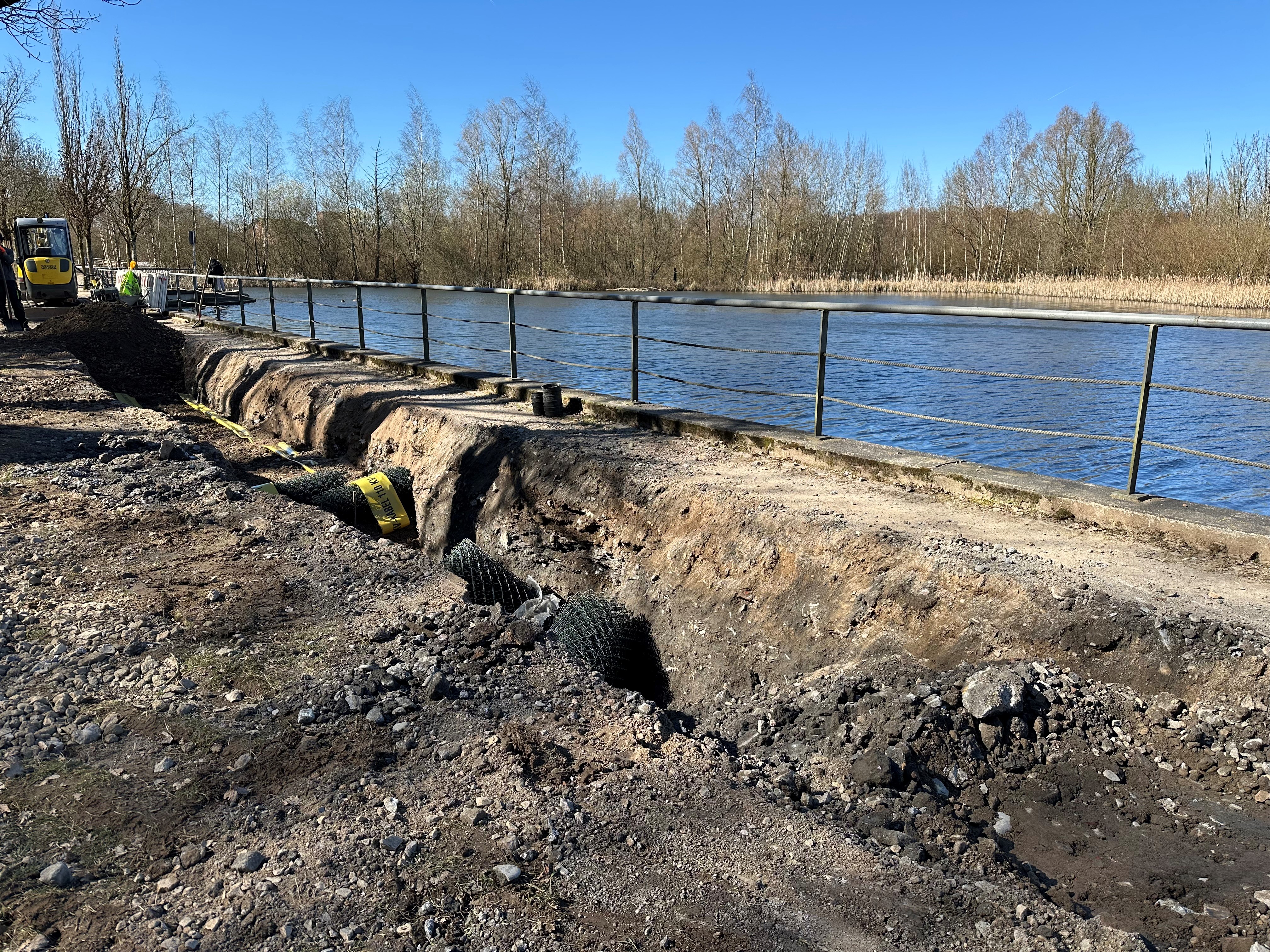

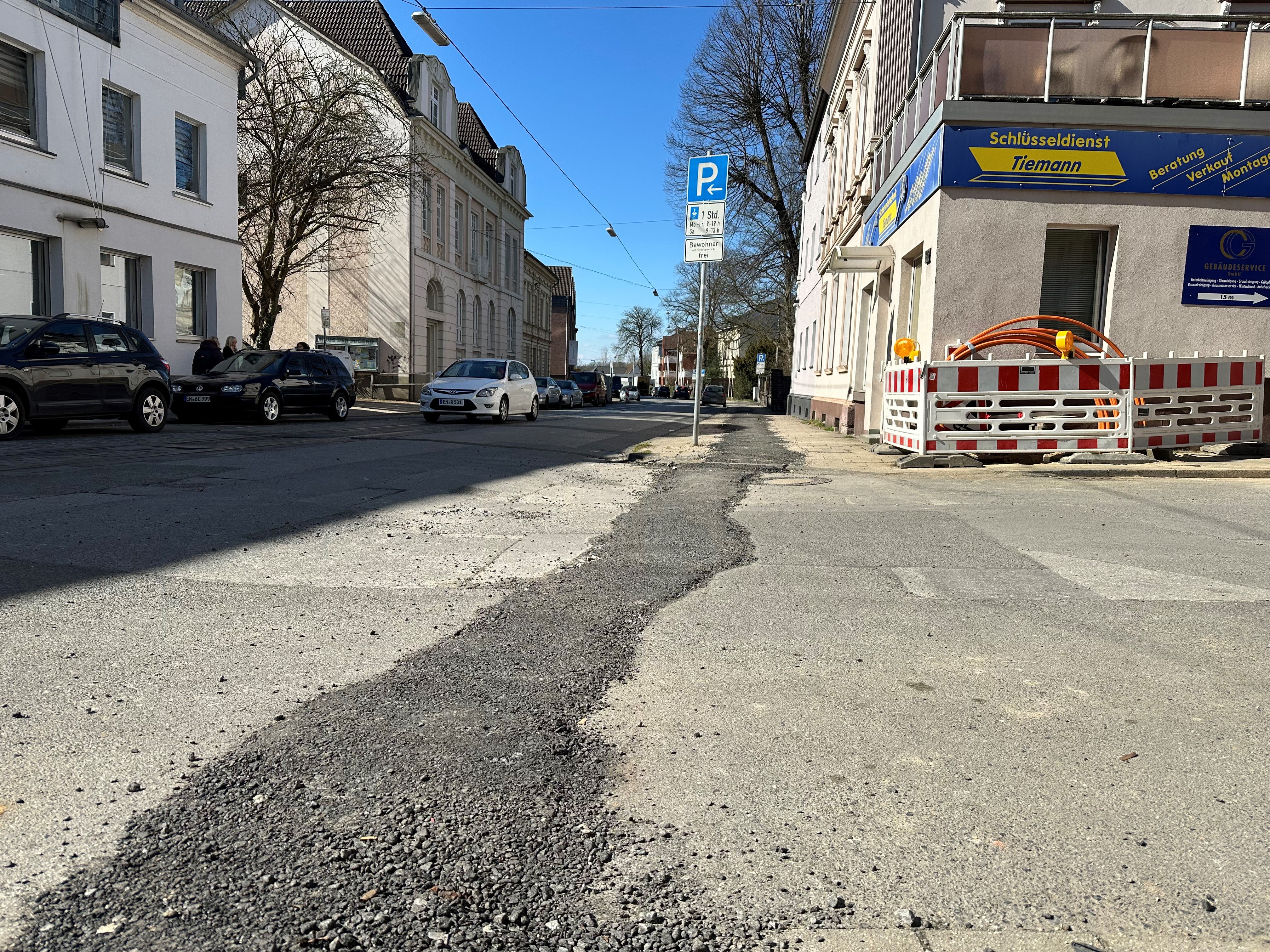

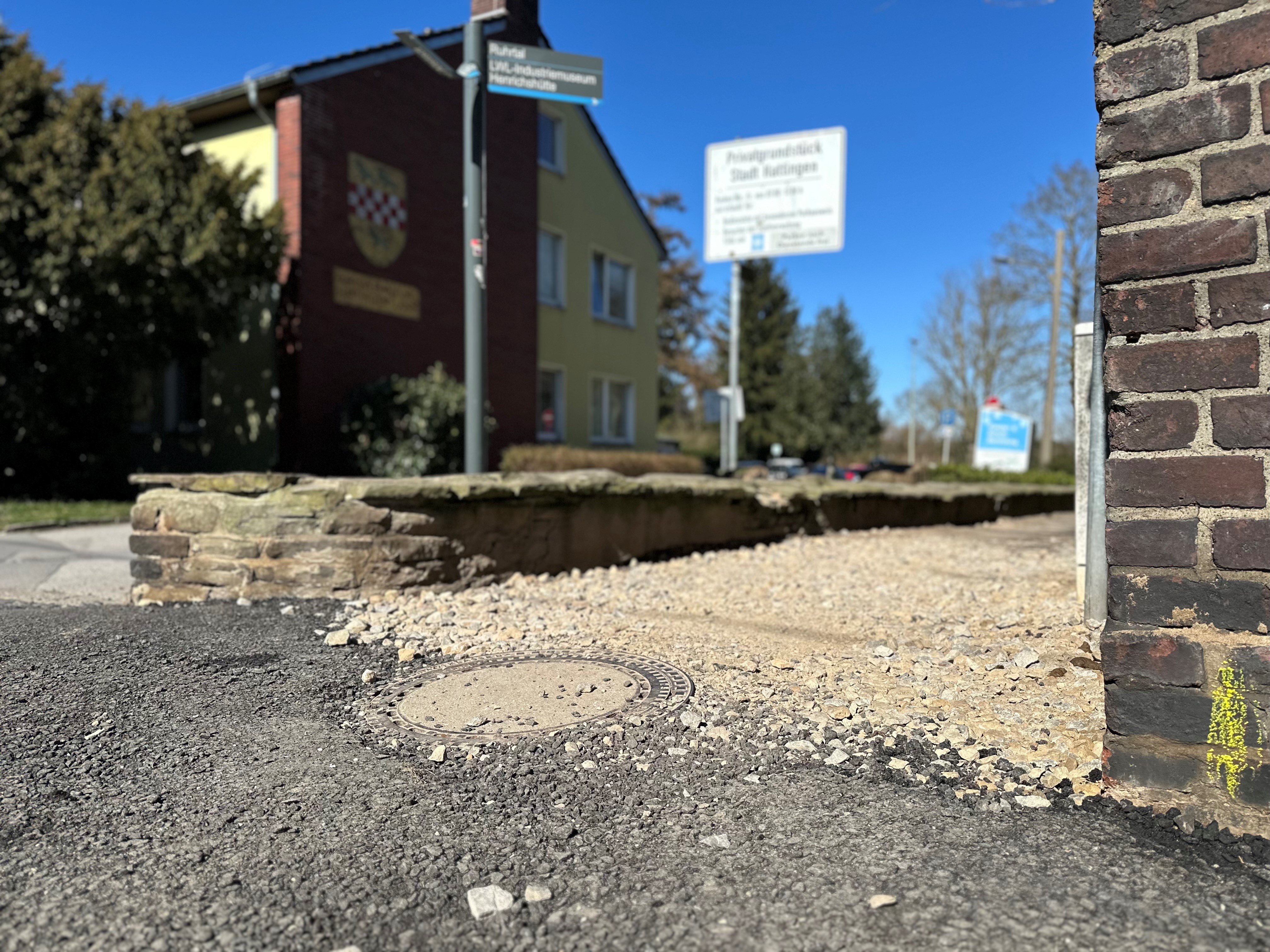

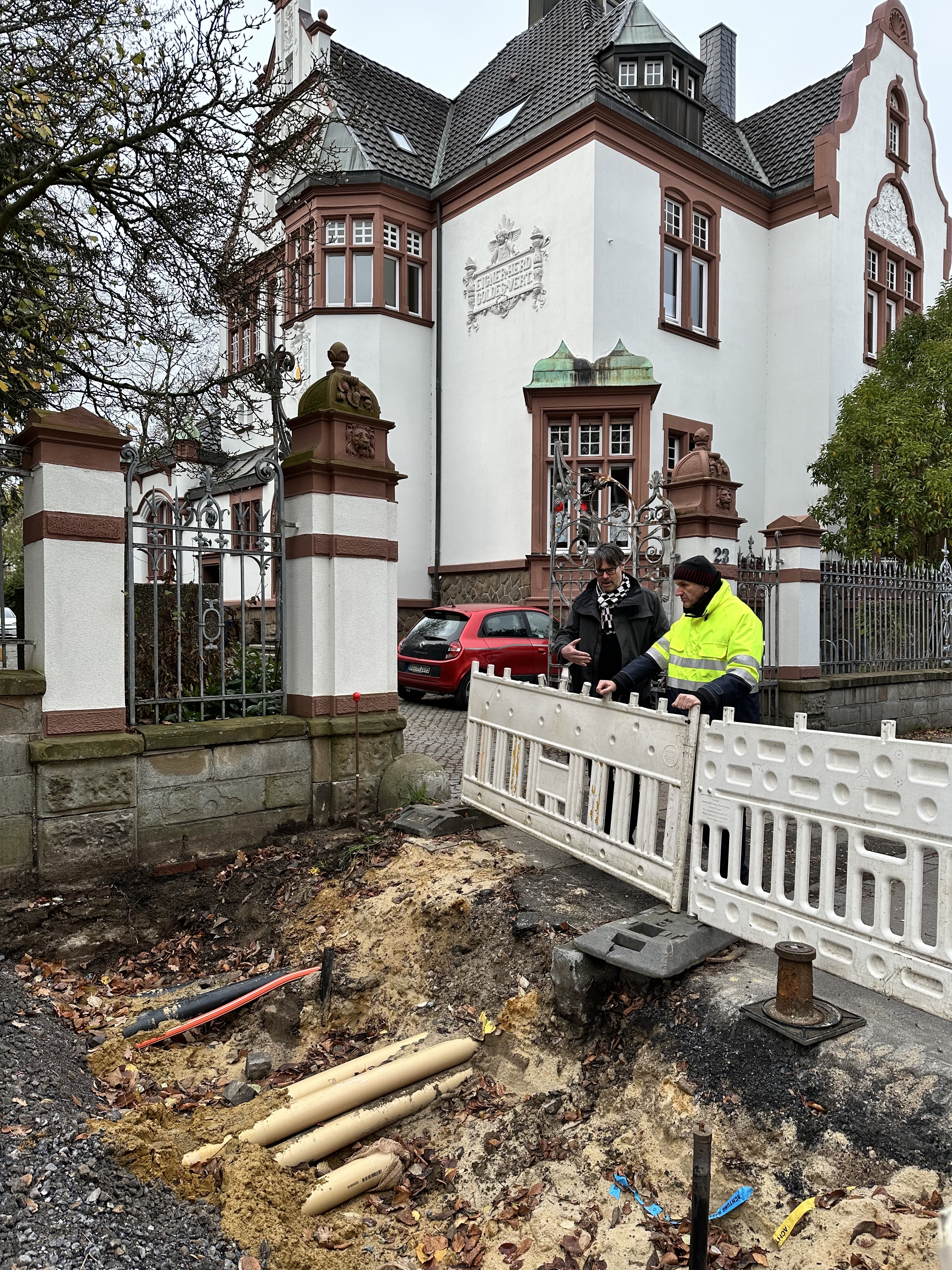

Verschiedene Versorgungsunternehmen haben Leitungen auf der gesamten Bahnhofstraße verlegen lassen. Ebenso wurden unten am Henrichsteich von dem gleichen Bauunternehmen Stromleitungen verlegt.
Juli 2025

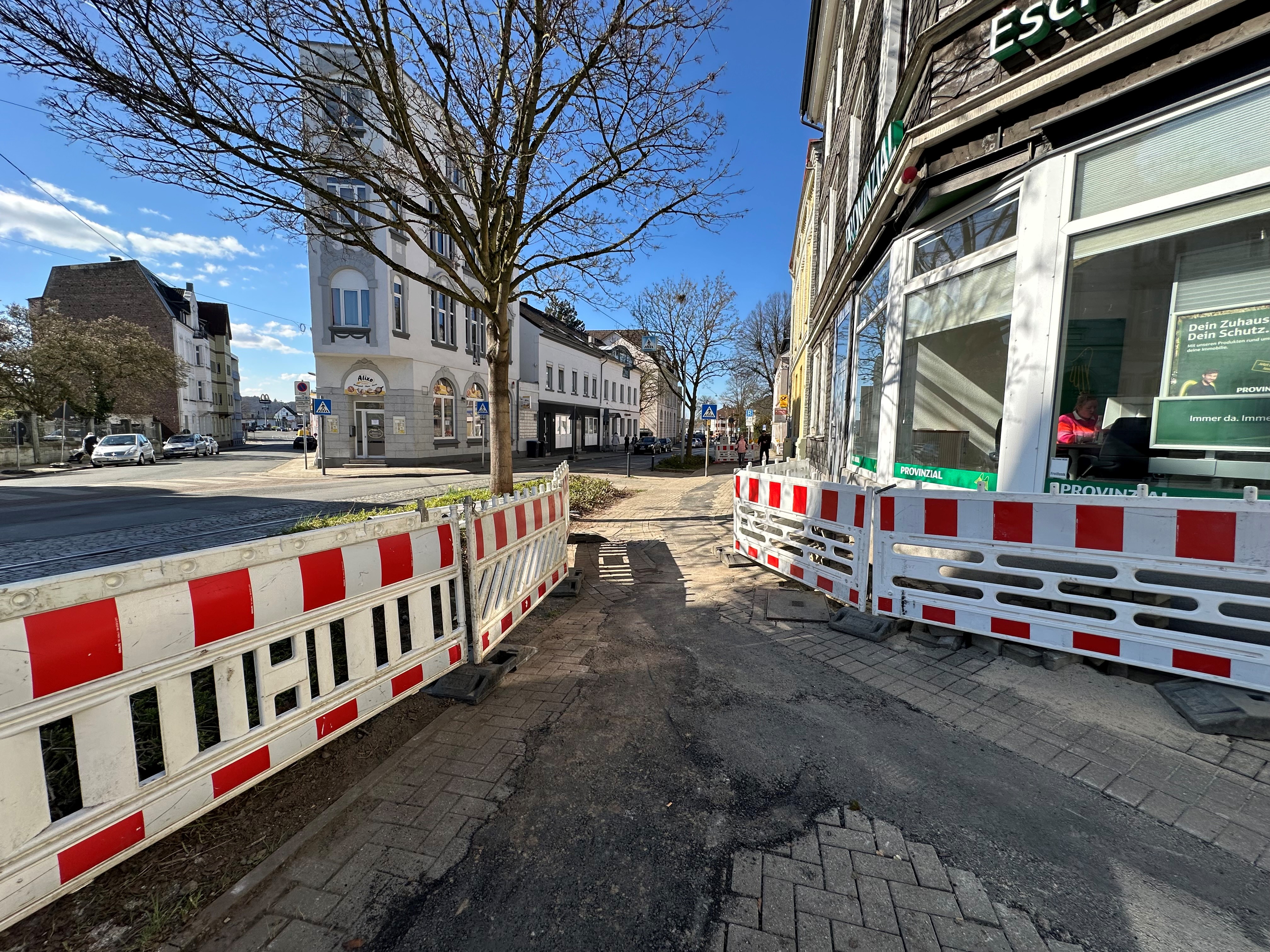

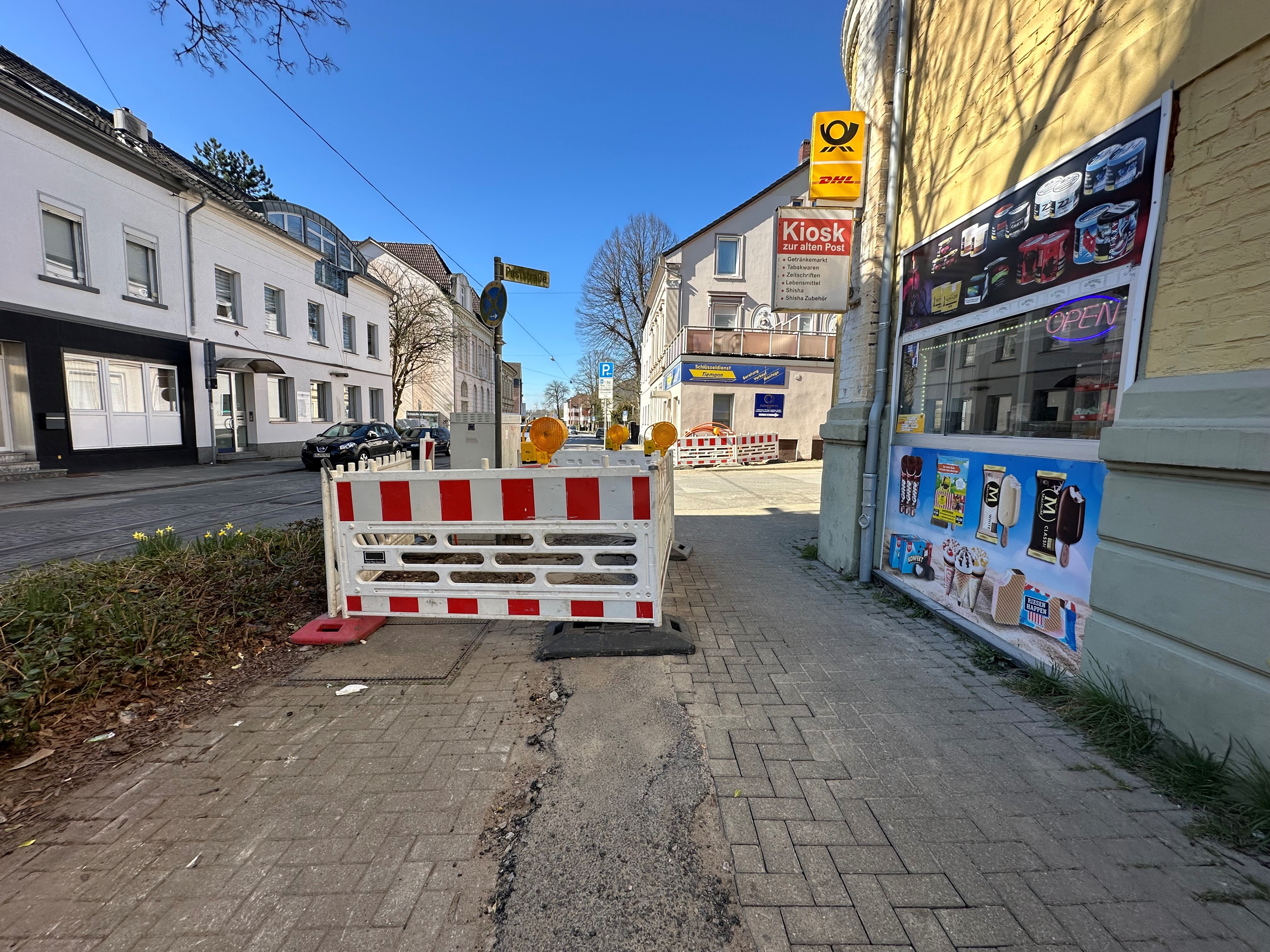

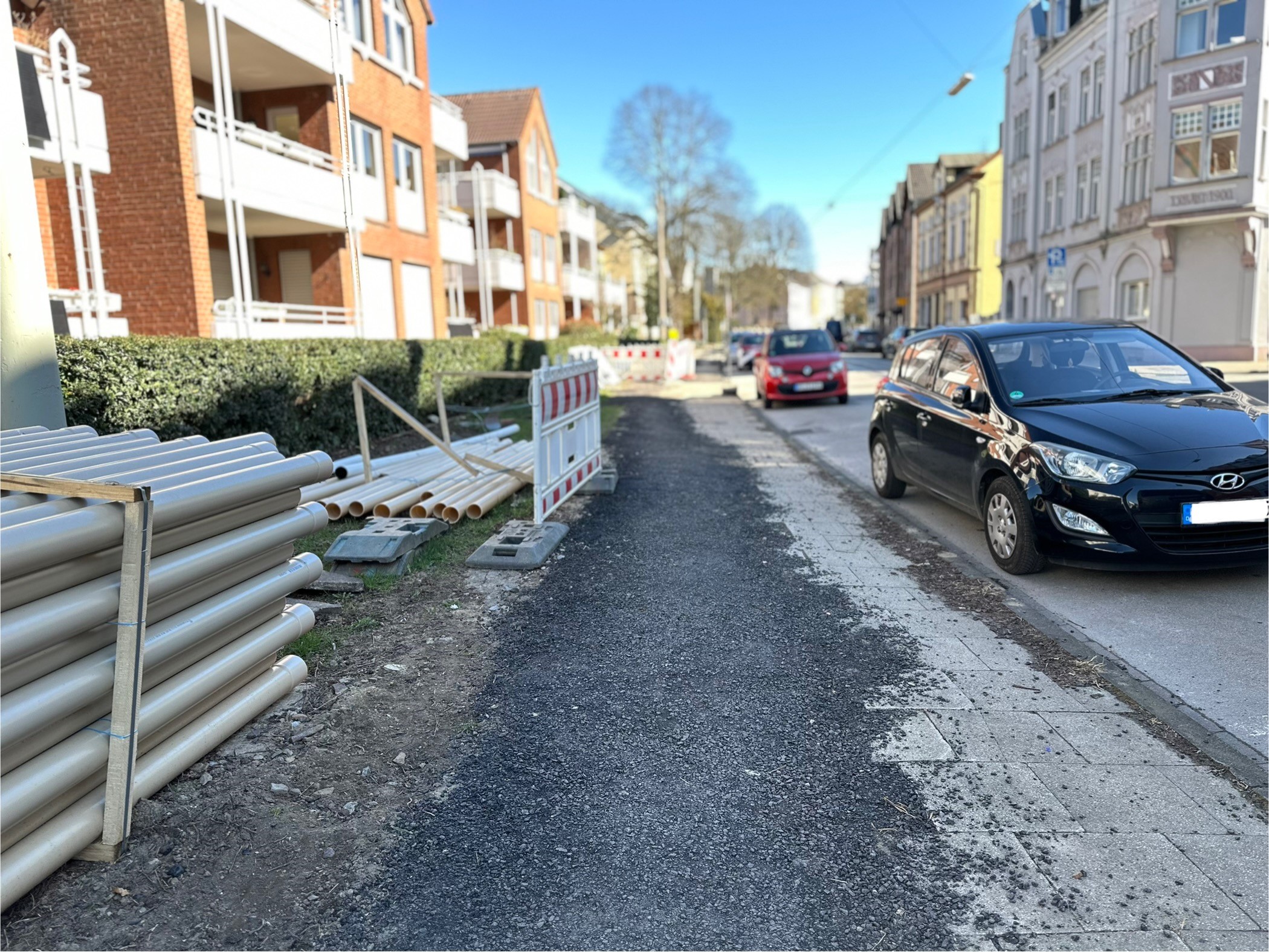

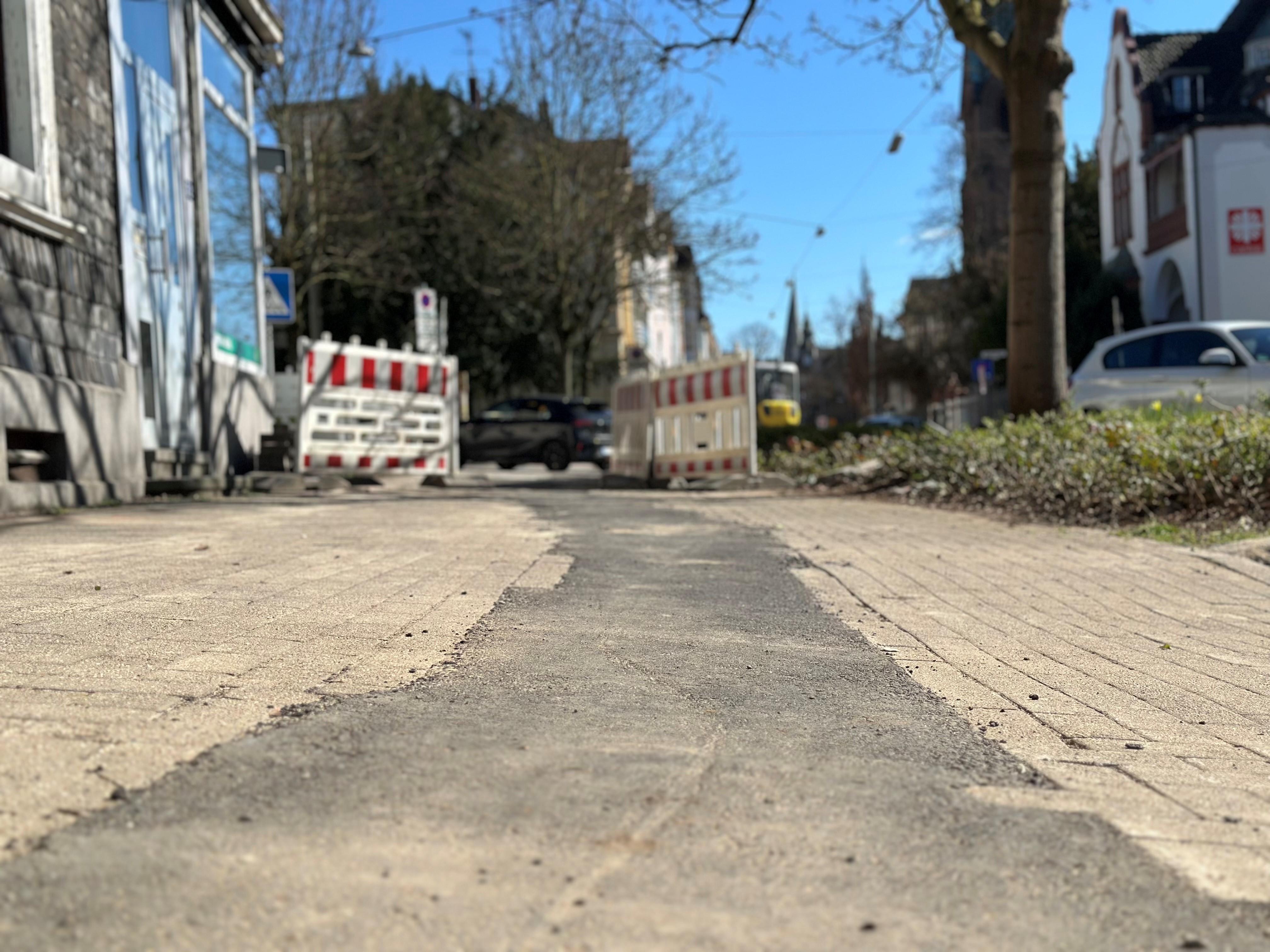

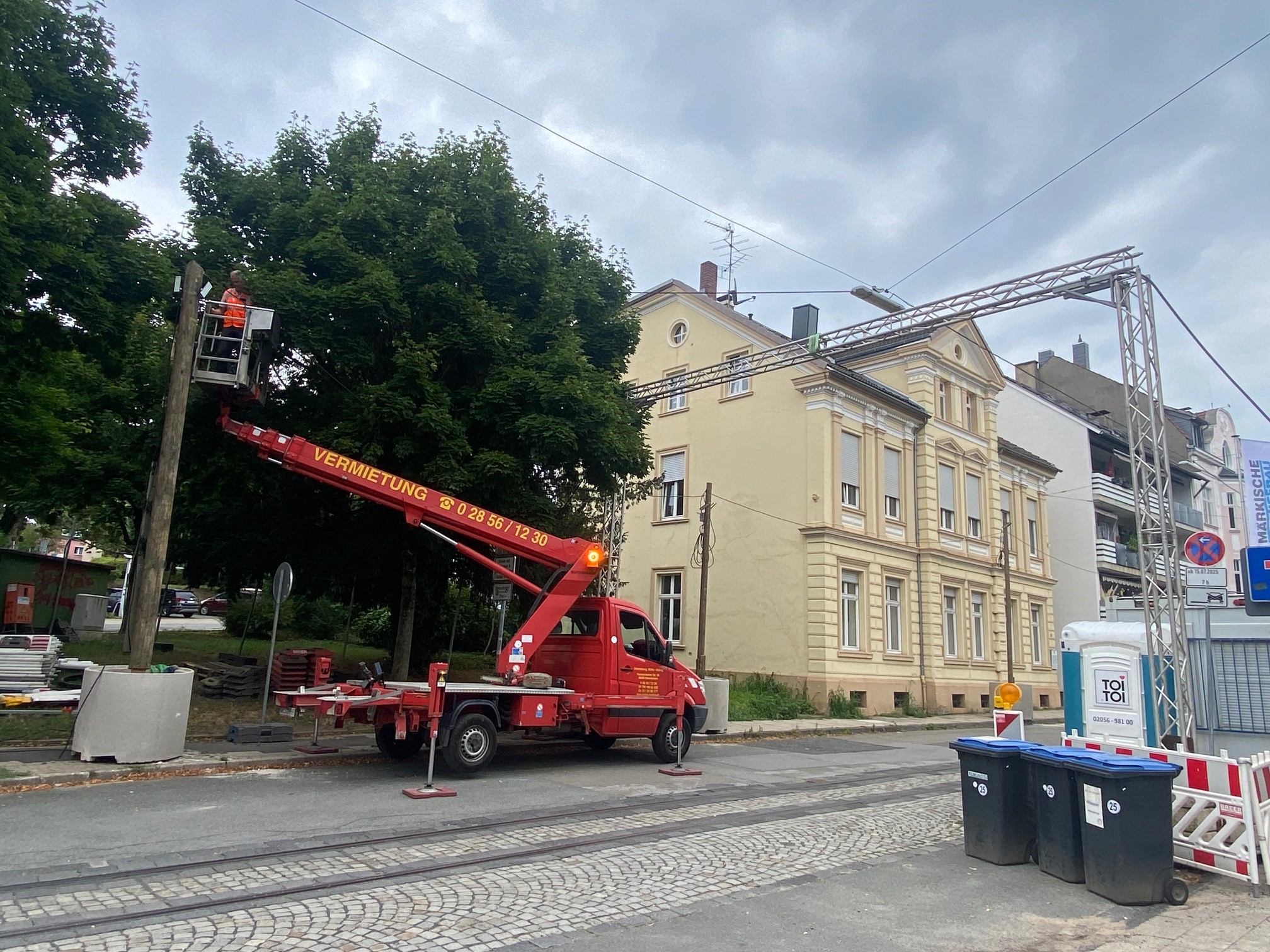

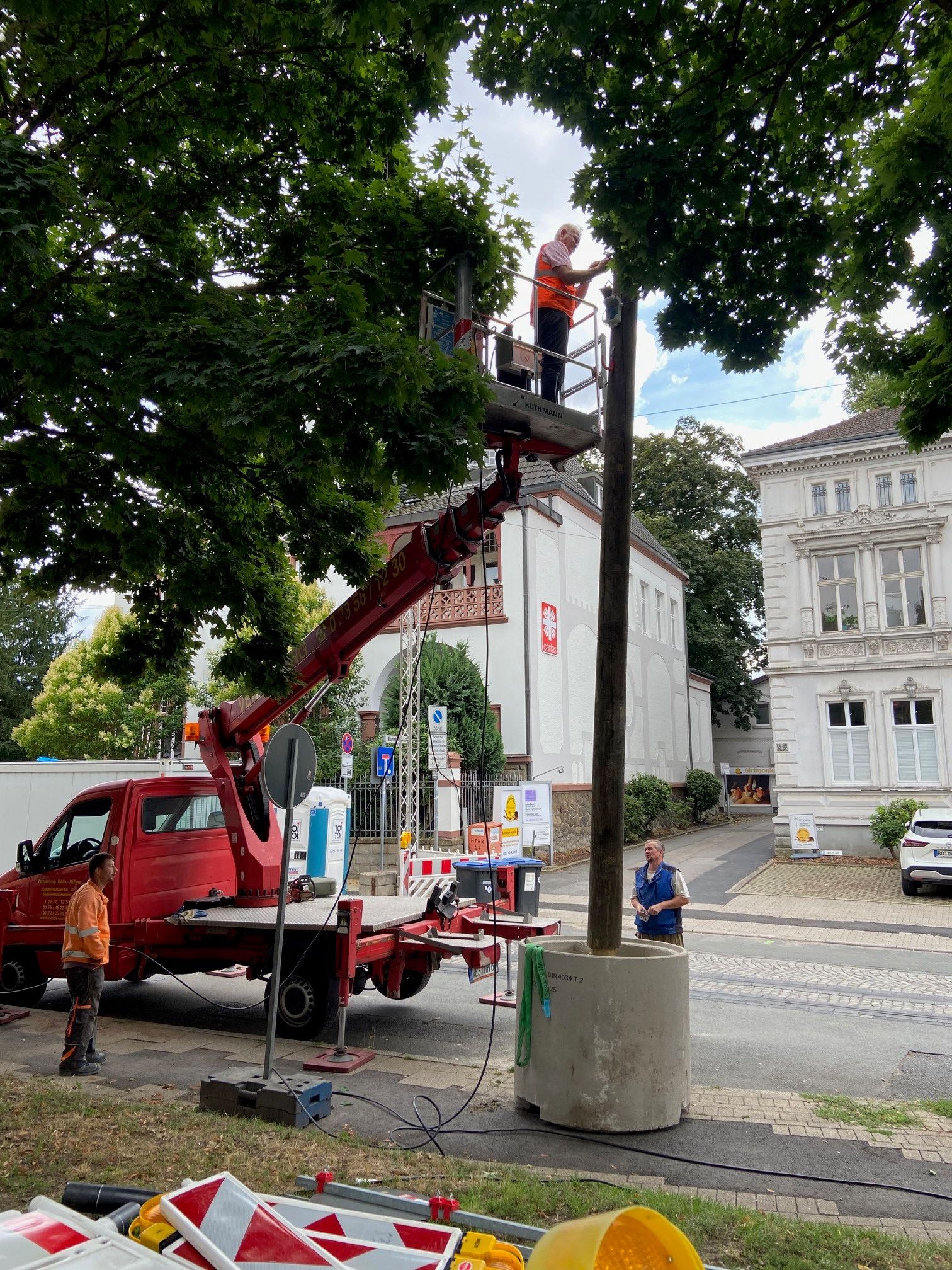

Straßenbeleuchtung wird entfernt und durch provisorische Beleuchtung ersetzt. Kanalbaumaßnahme des Ruhrverbandes in der Kreisstraße/Wülfingstraße wird vorbereitet. Baustelle wird eingerichtet.
August

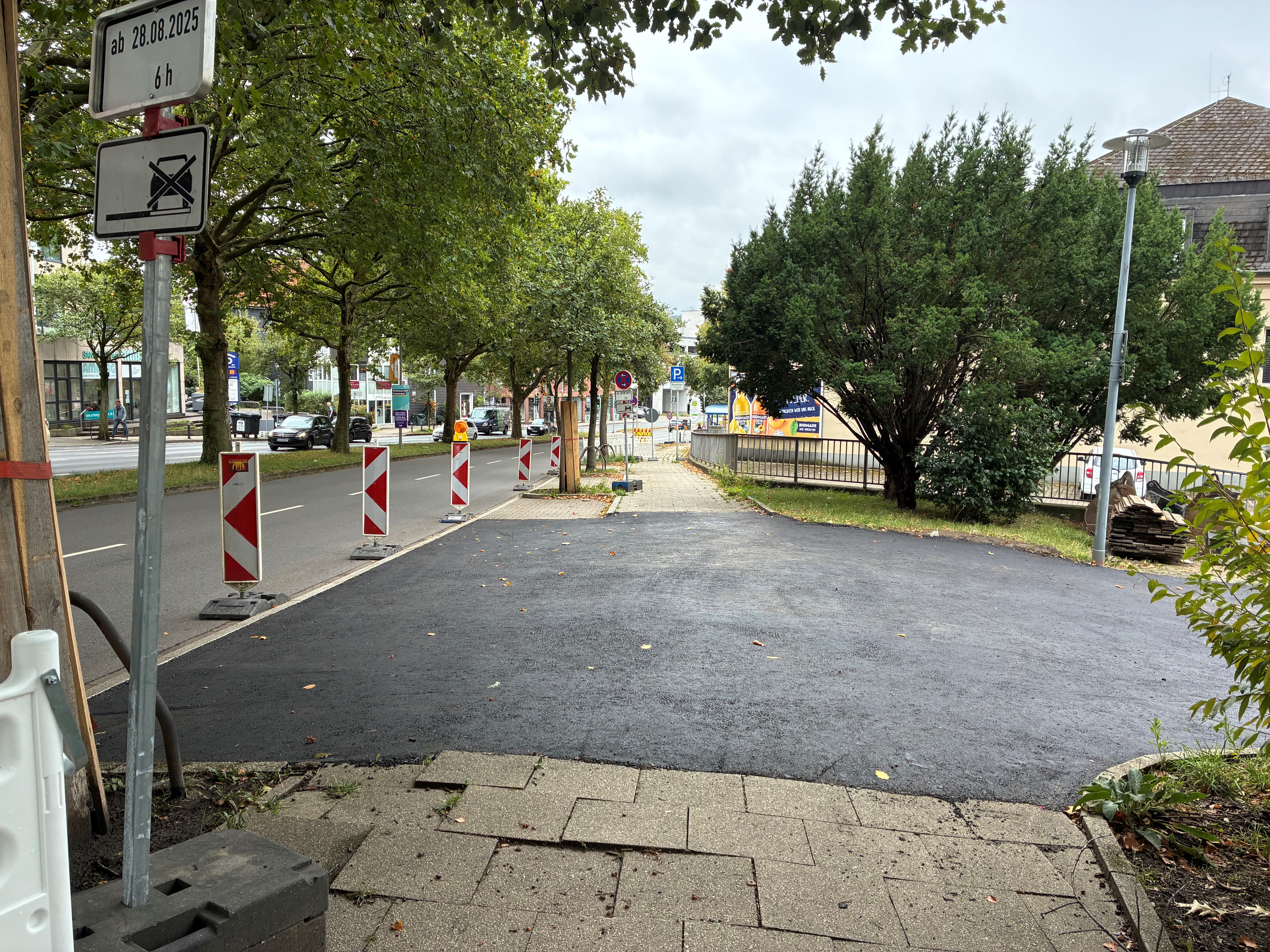

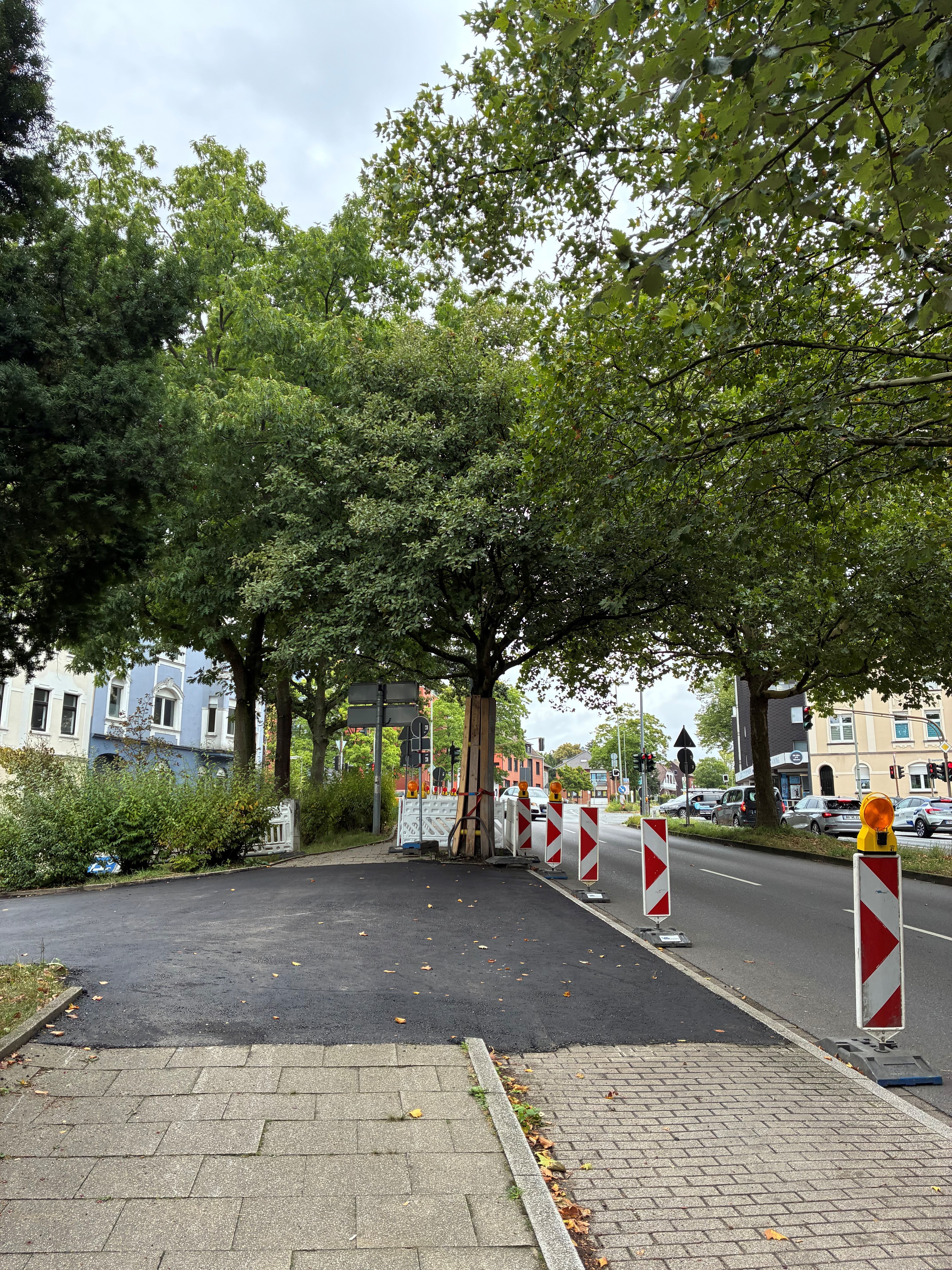

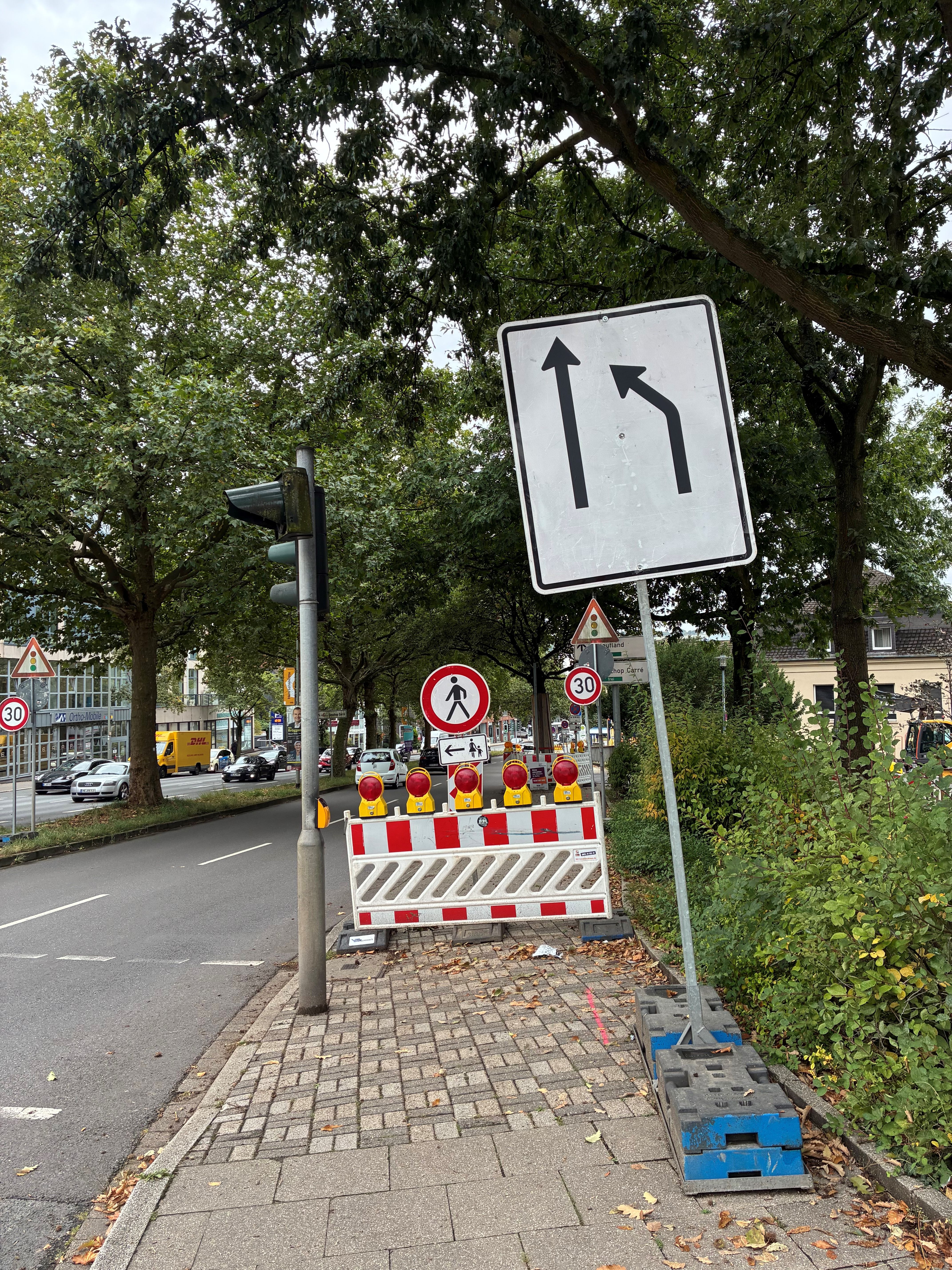

Provisorische Zufahrt Alte Bismarckstraße zur August-Bebel-Straße wird gebaut. Sie soll die Erreichbarkeit sichern, wenn wegen der Kanalarbeiten der Kreuzungsbereich Bahnhofstraße/Kreisstraße/Wülfingstraße vorübergehend gesperrt werden muss.

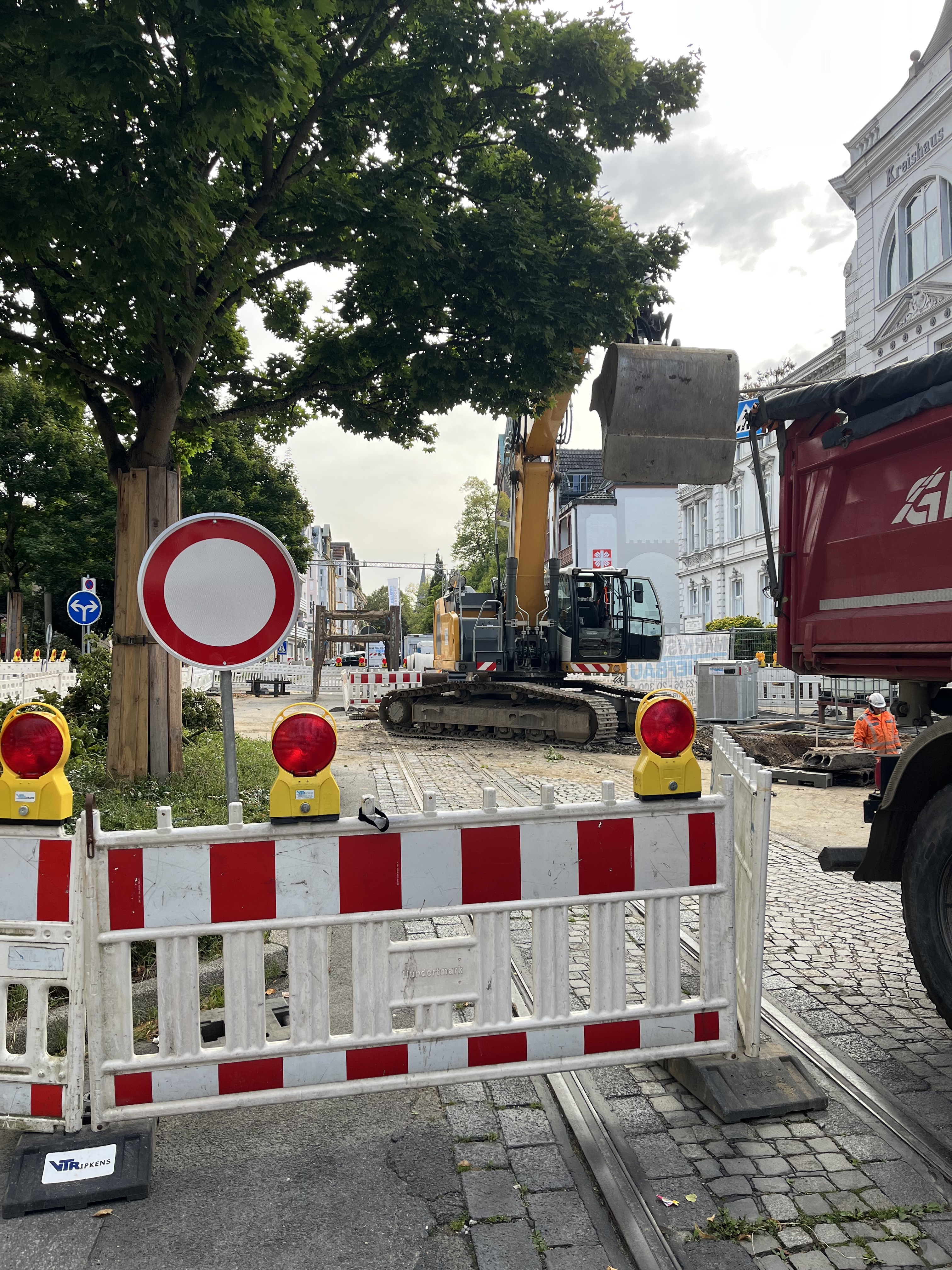

September

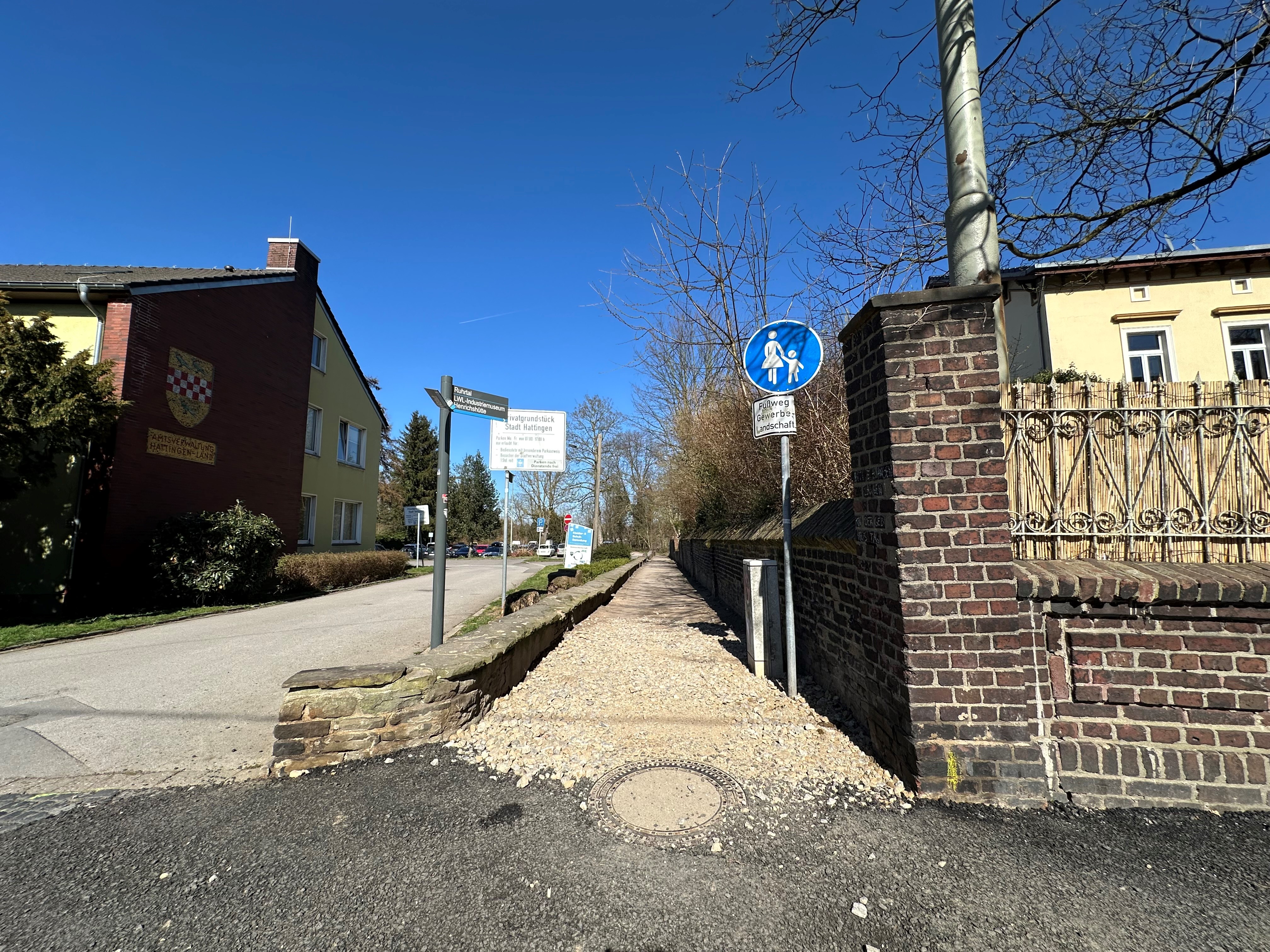

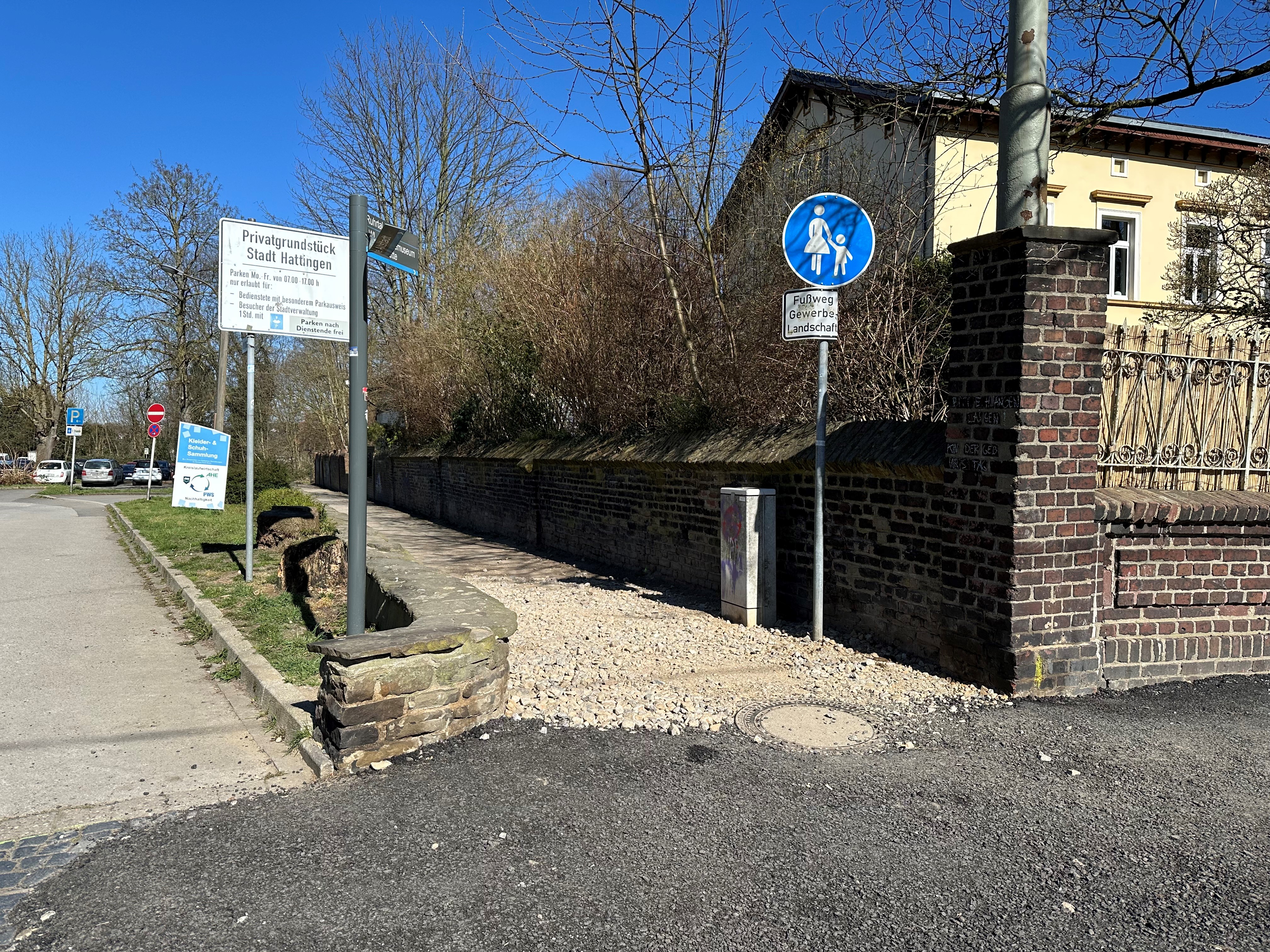

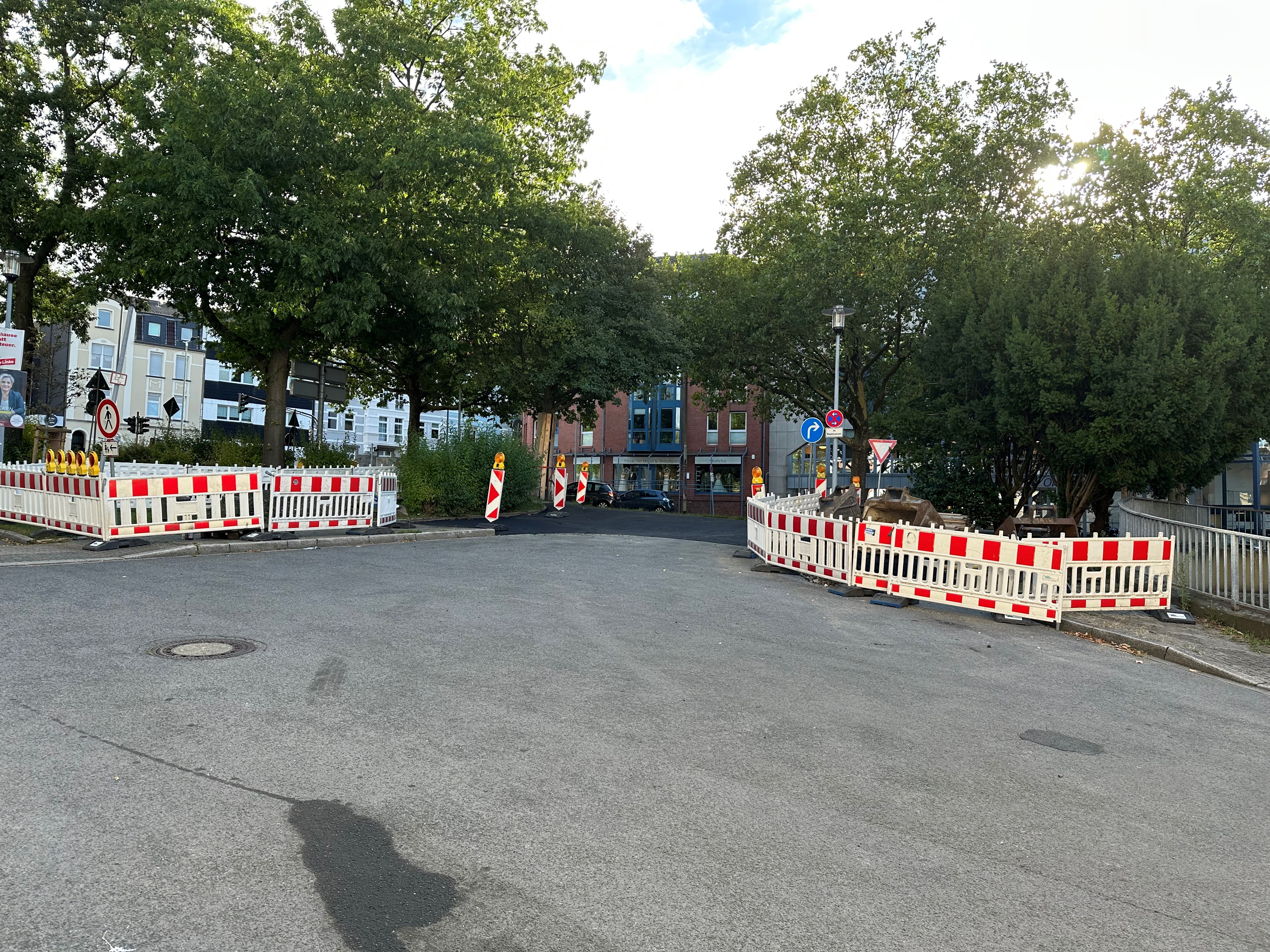

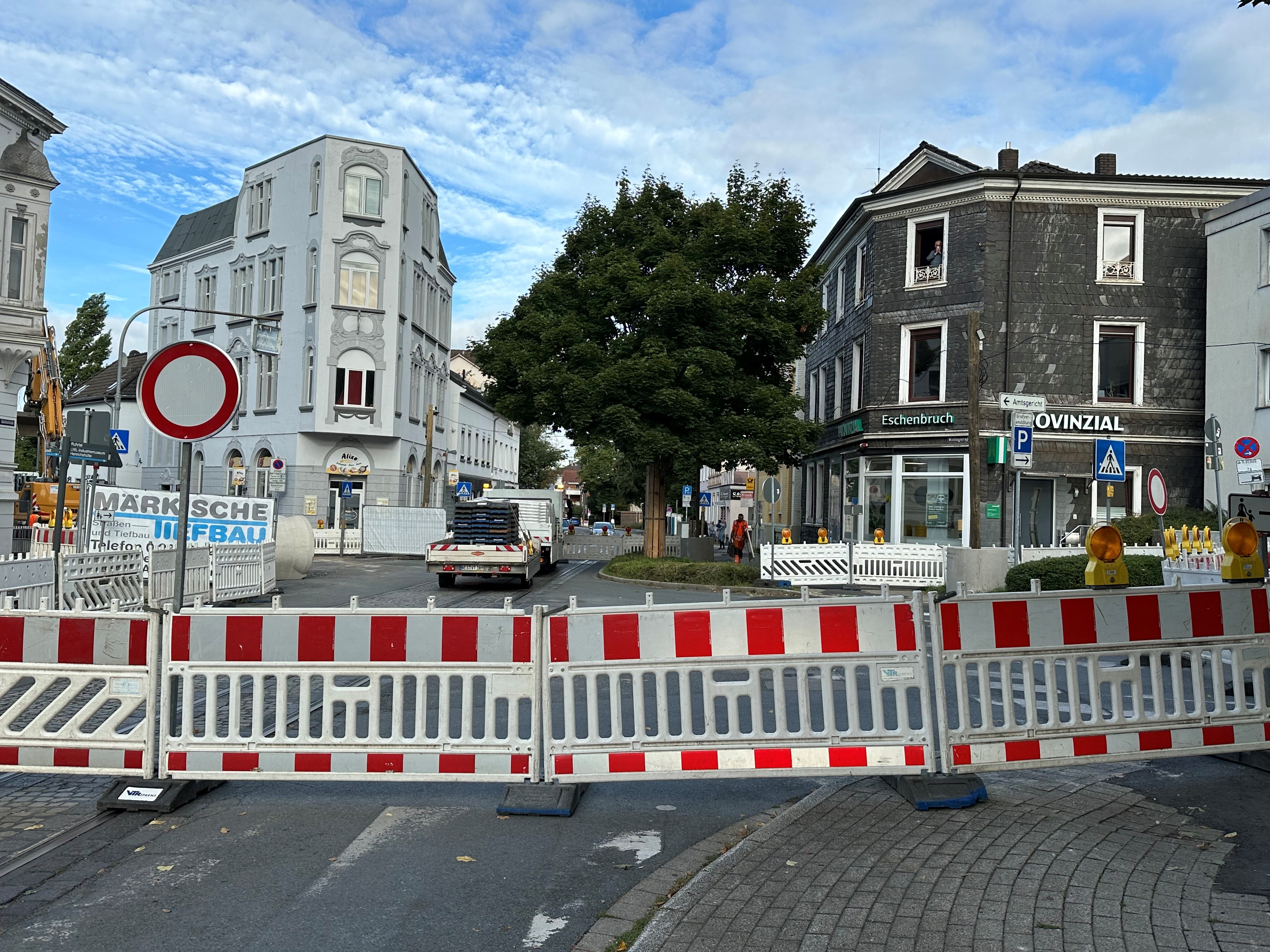

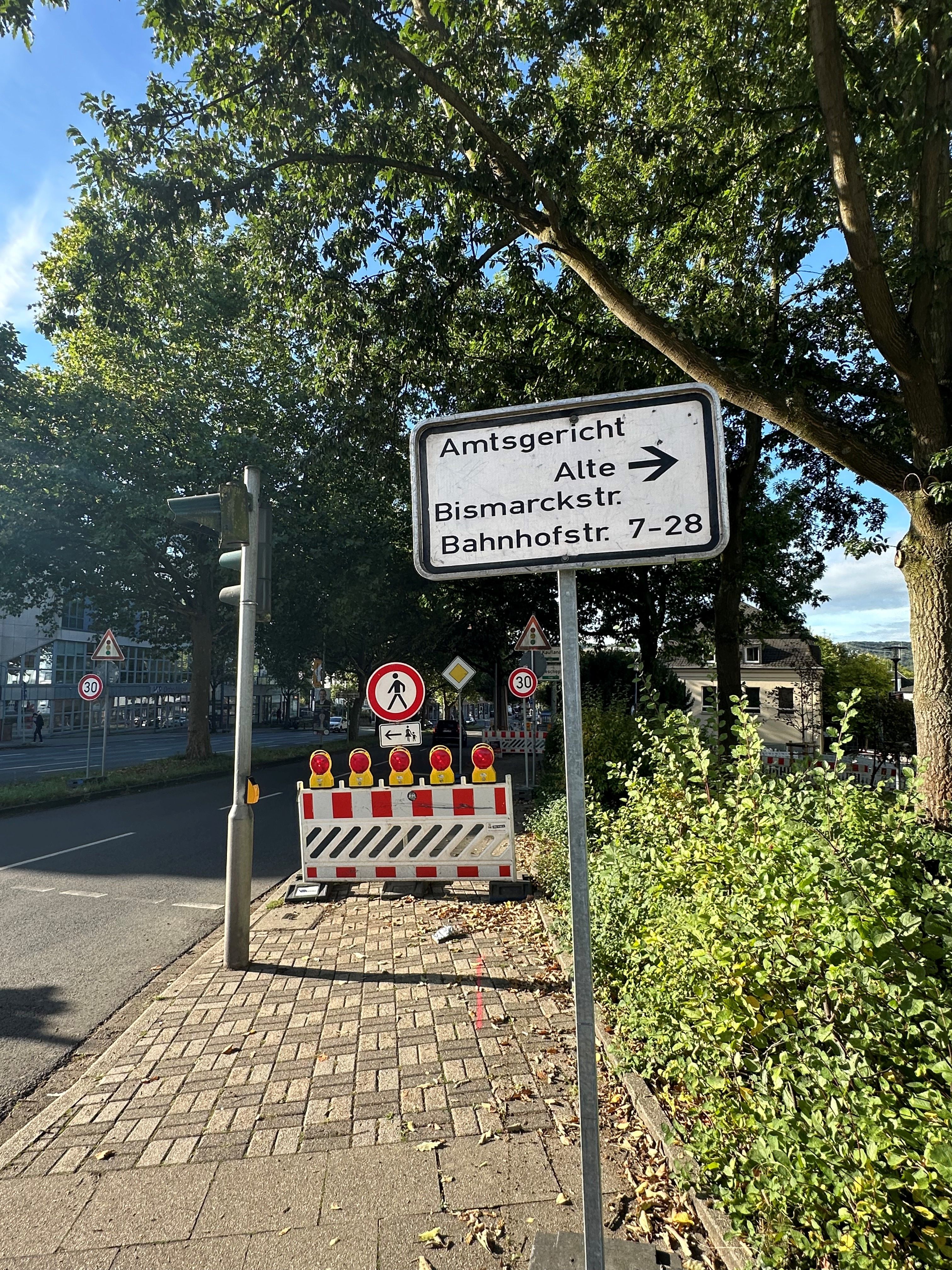

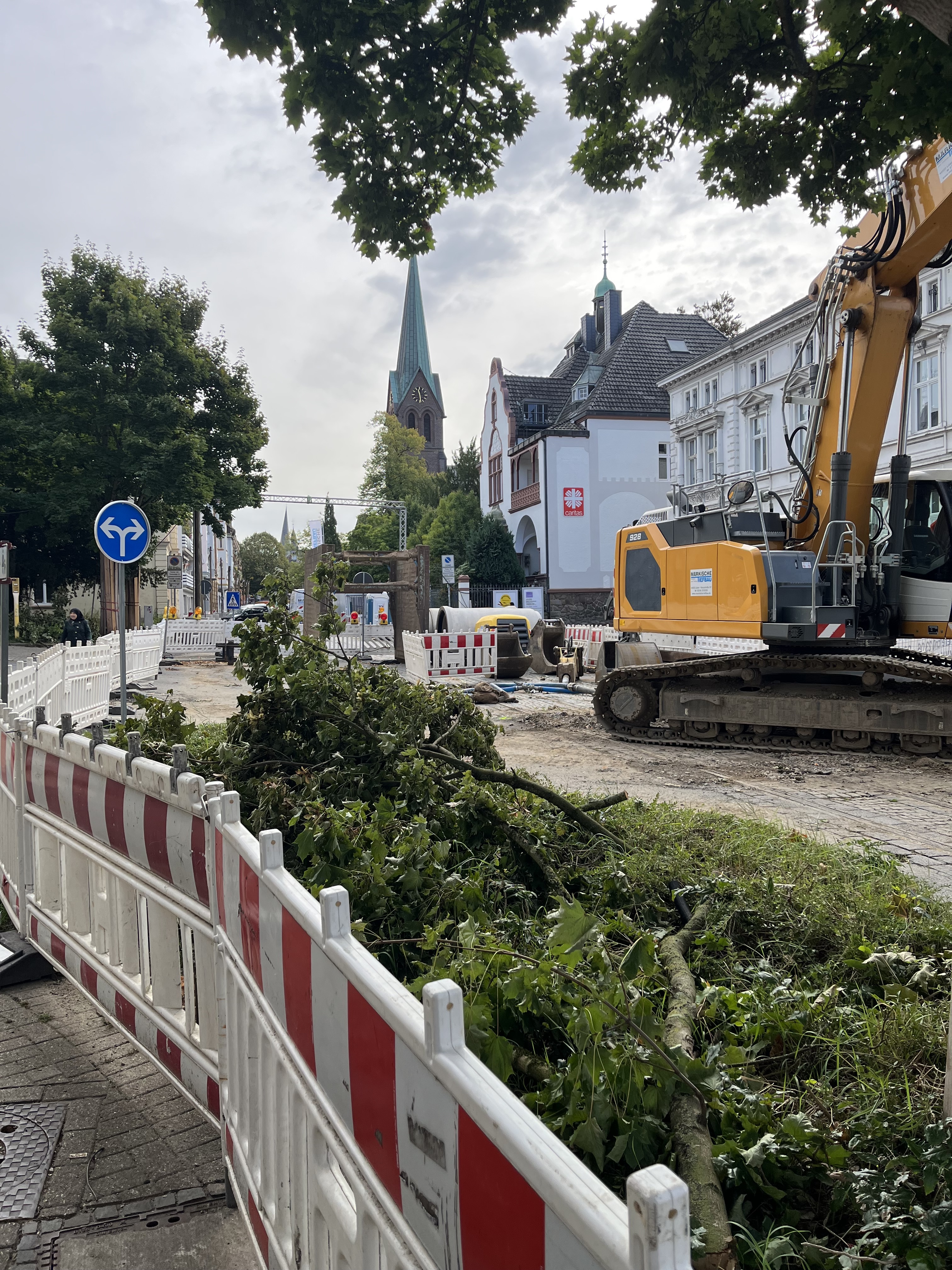

Die Kreuzung Wülfingstraße/Bahnhofstraße/Kreisstraße ist wegen der Kanalbauarbeiten des Ruhrverbandes bis voraussichtlich Ende Oktober gesperrt. Die Zufahrt zum Amtsgericht und zu den Häusern Bahnhofstraße 7 - 28 erfolgt über die provisorisch angelegte Ausfahrt Alte Bismarckstraße.

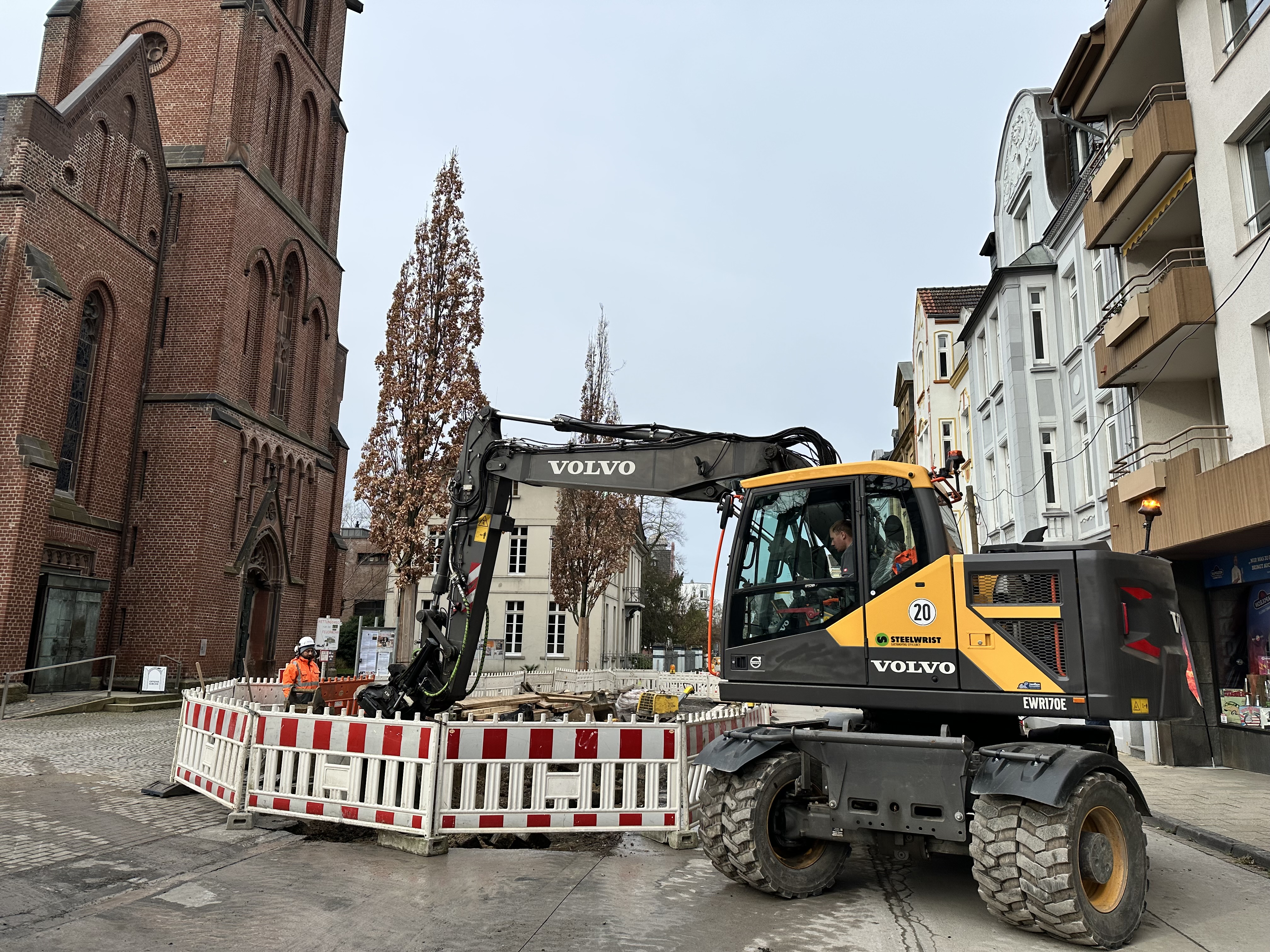

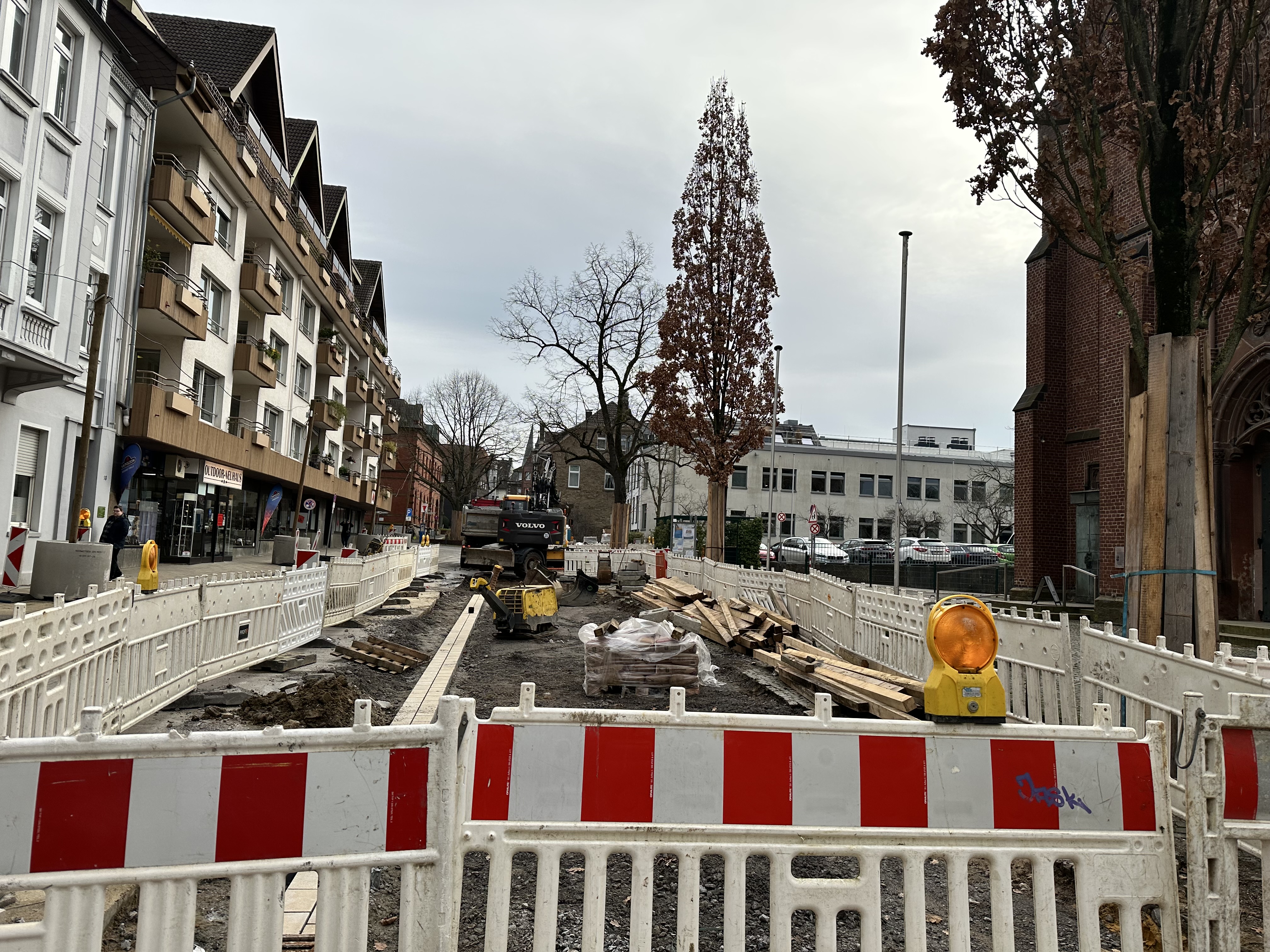

Oktober 2025

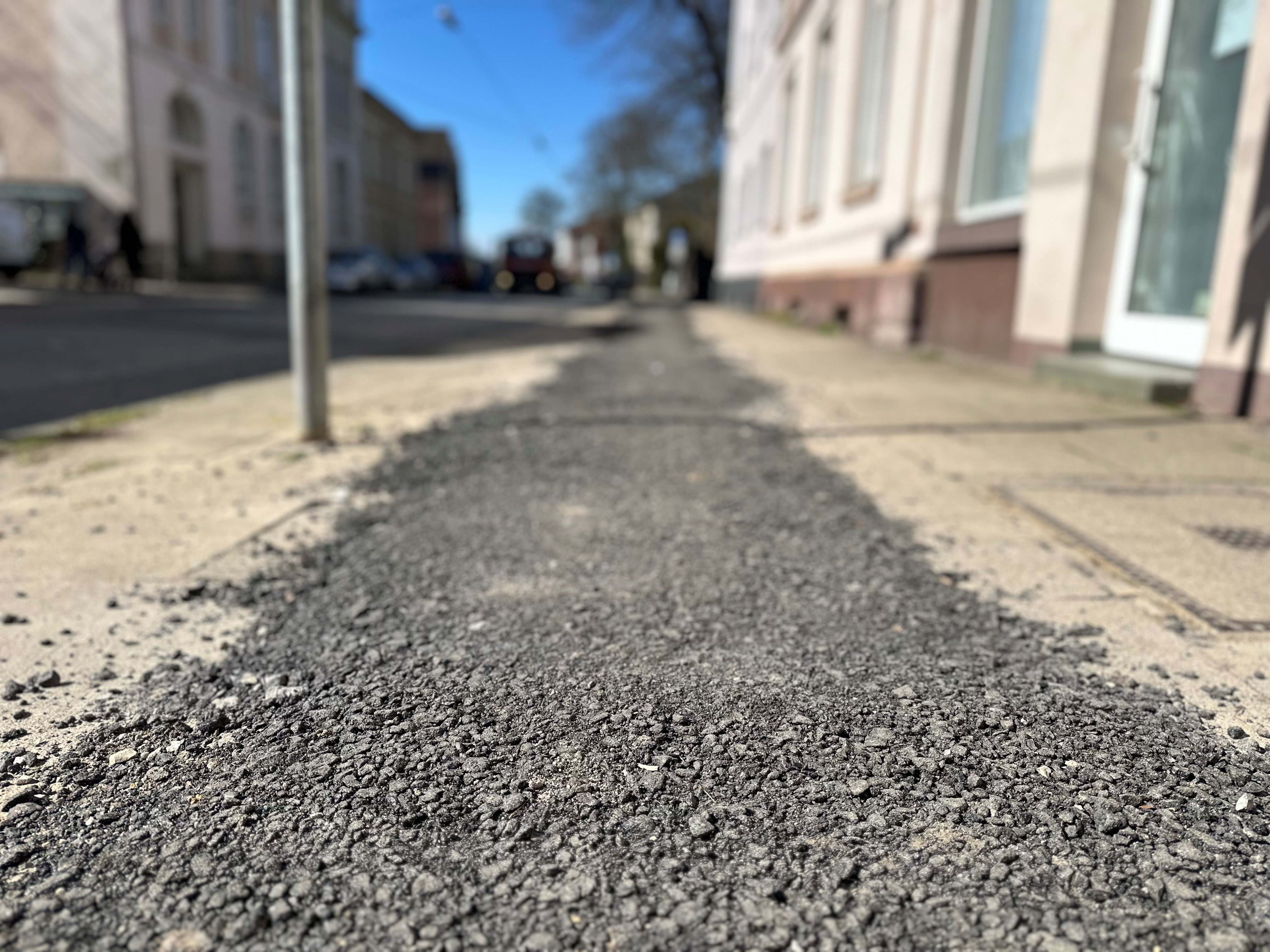

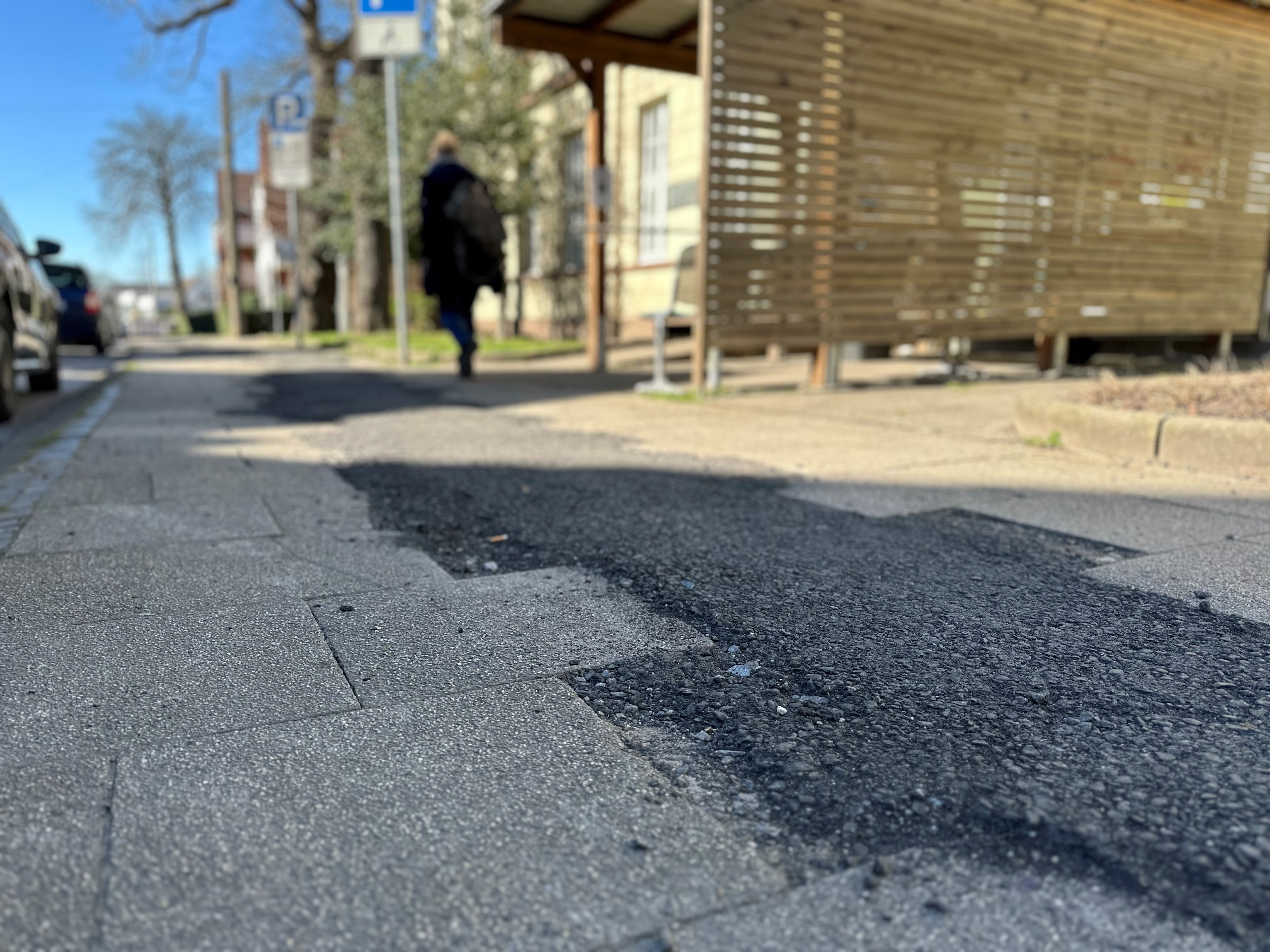

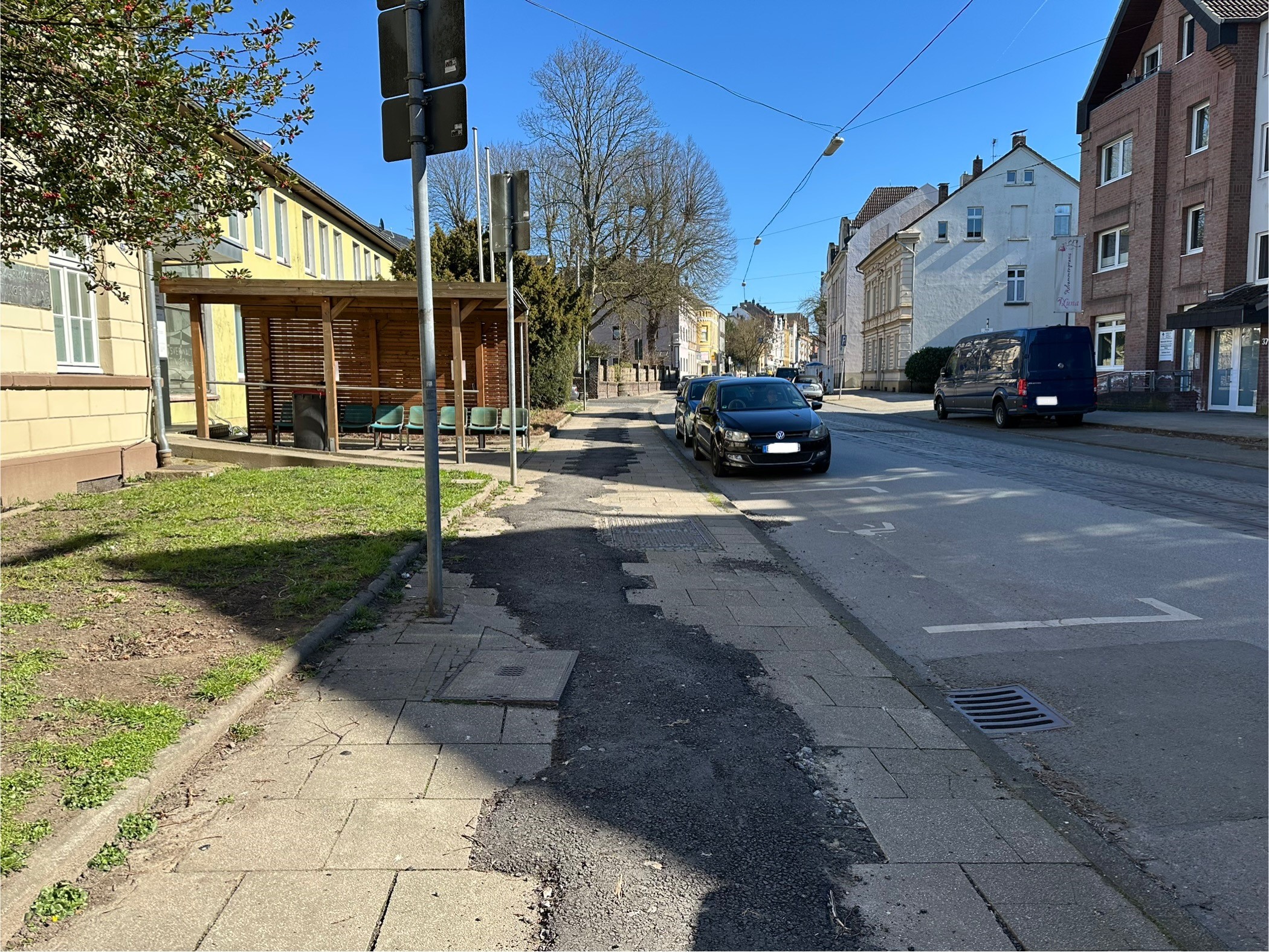

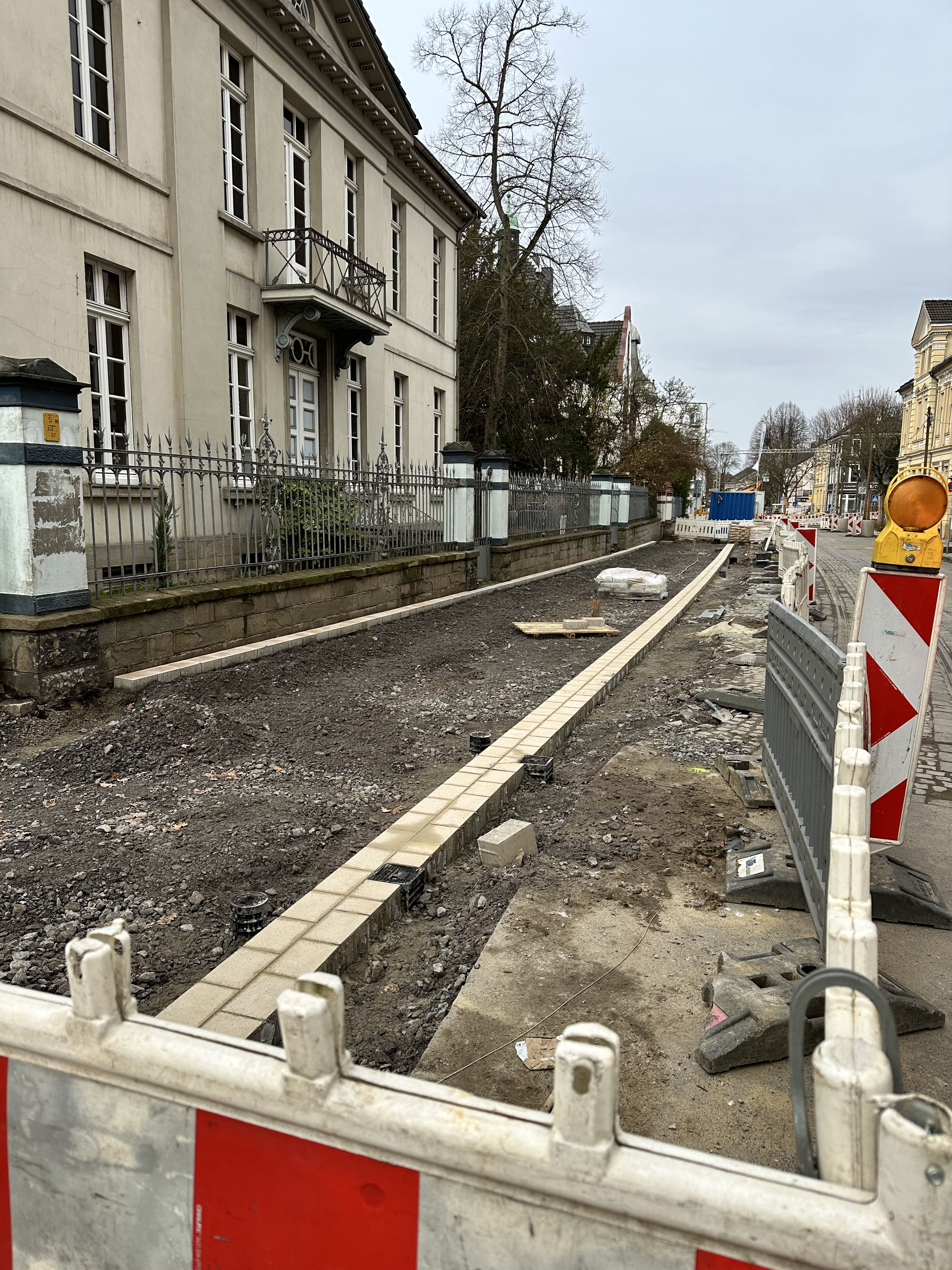

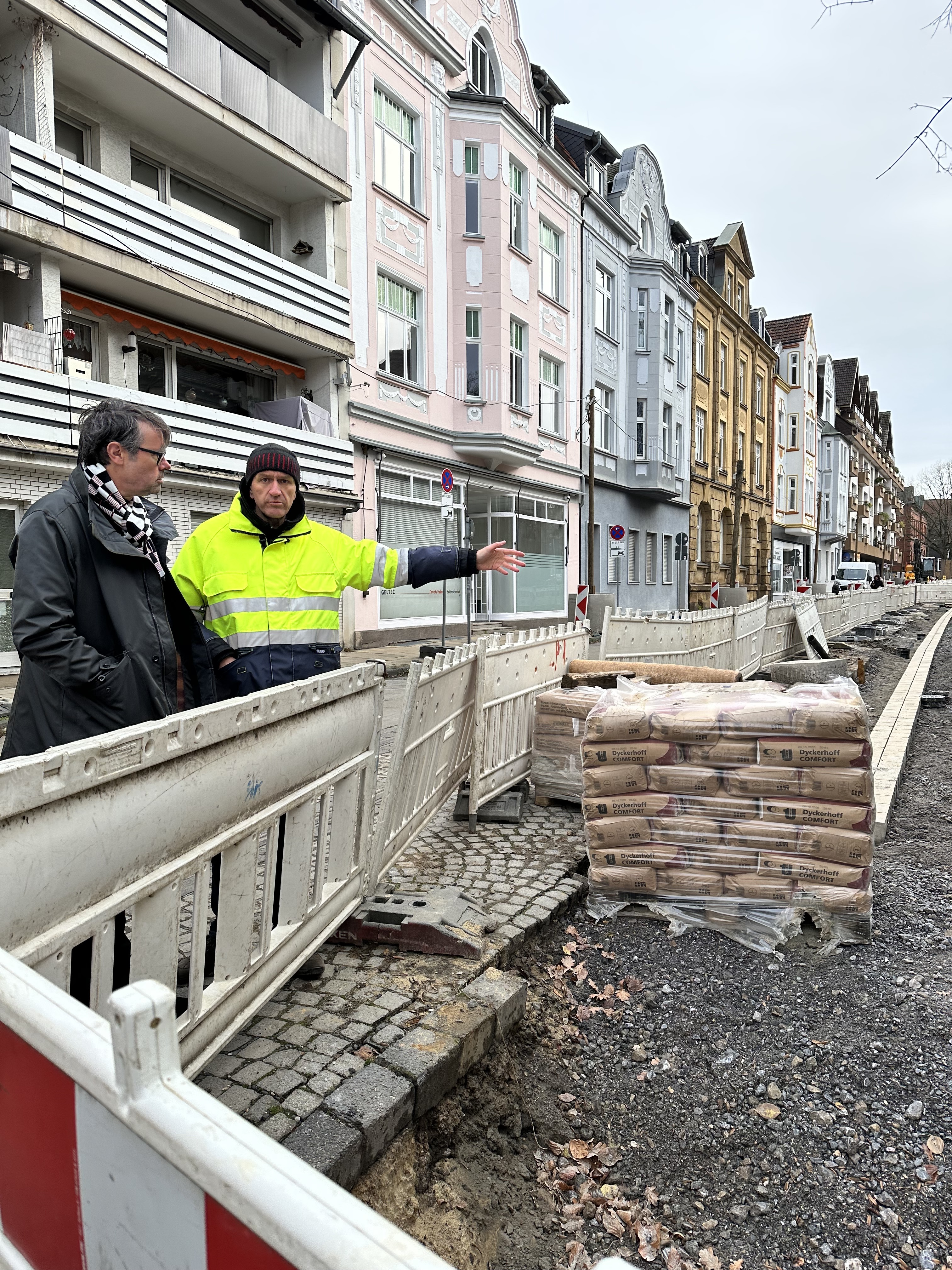

Ab Montag, 20. Oktober 2025, starten die Arbeiten im Bereich der Hausnummern 9 bis 25. In diesem Bauabschnitt wird der Gehweg vor Amtsgericht, Schule und Caritas erneuert. Der Bereich wird künftig verbreitert und erhält ein sandsteinfarbenes Pflaster mit einer Breite zwischen 2,30 und 2,60 Metern. Außerdem werden vier neue Bäume gepflanzt, um das Straßenbild zu verbessern. Die Fahrbahn wird hier künftig 5,50 Meter breit sein und somit etwas schmaler als bisher.
